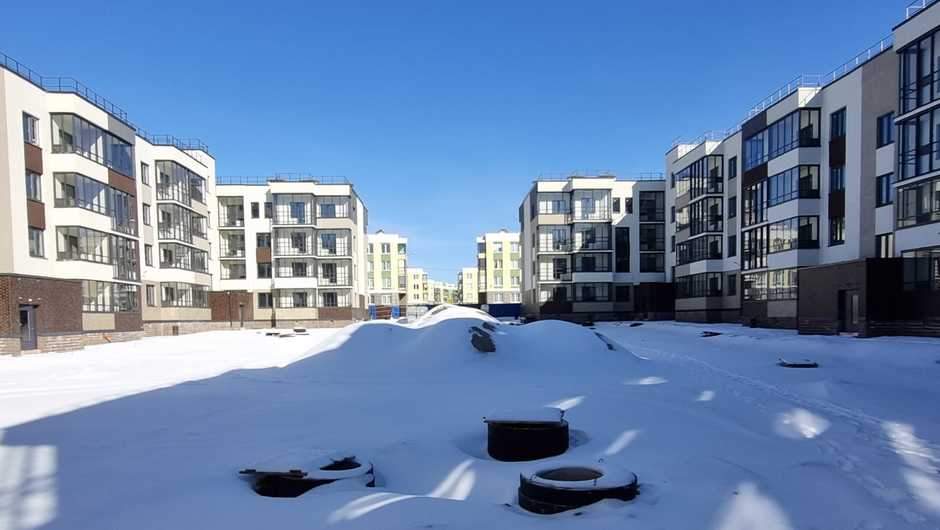

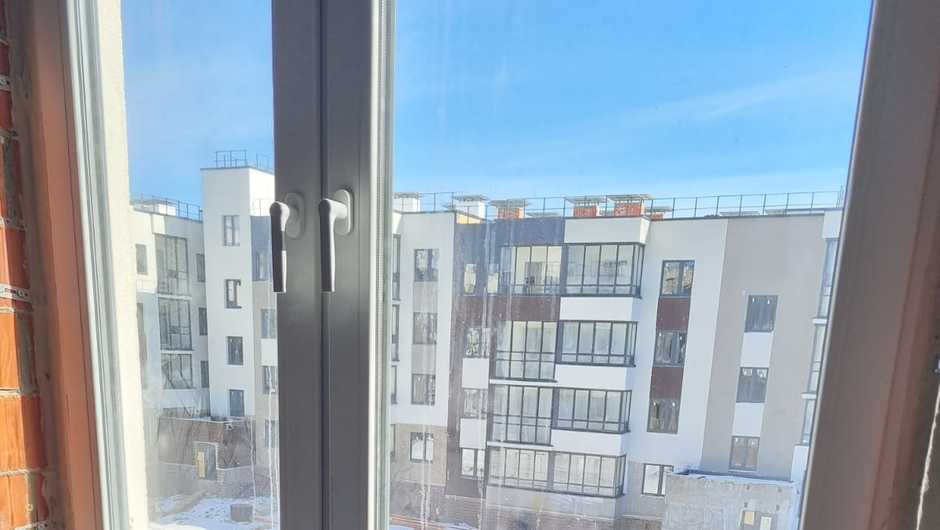

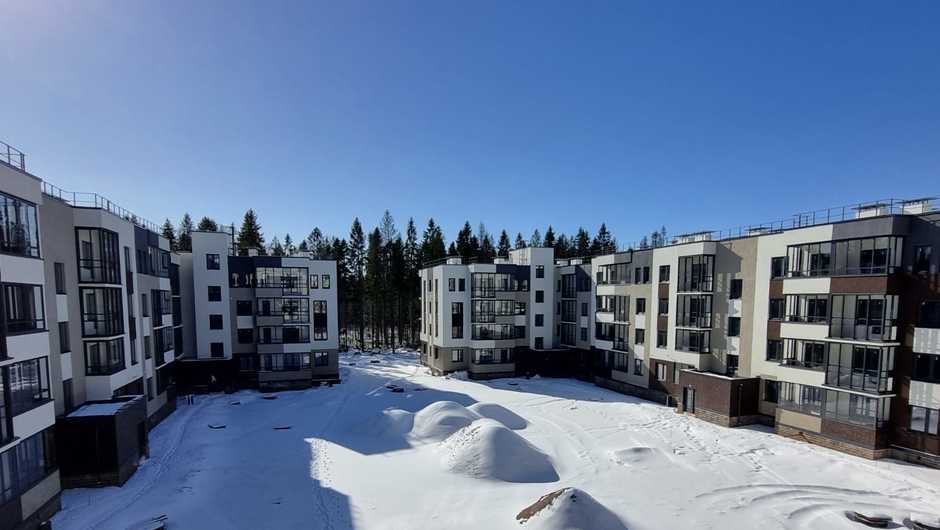

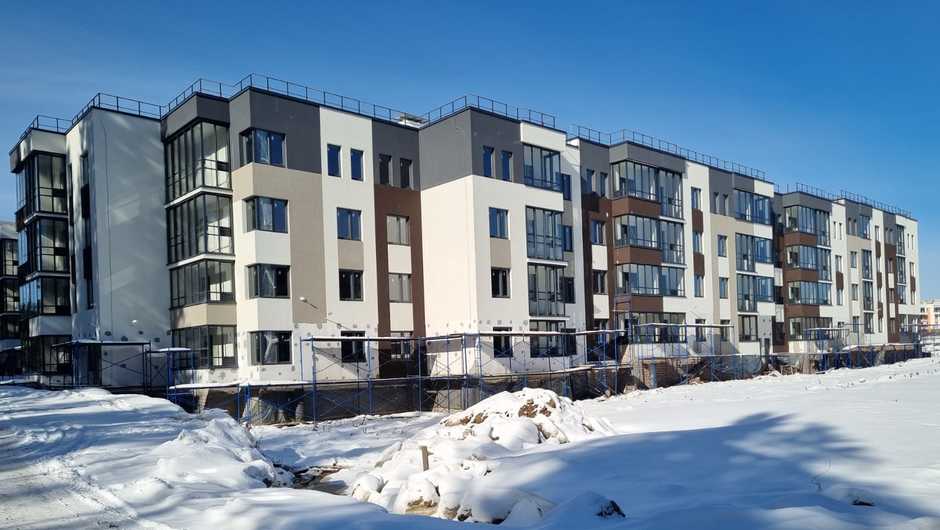

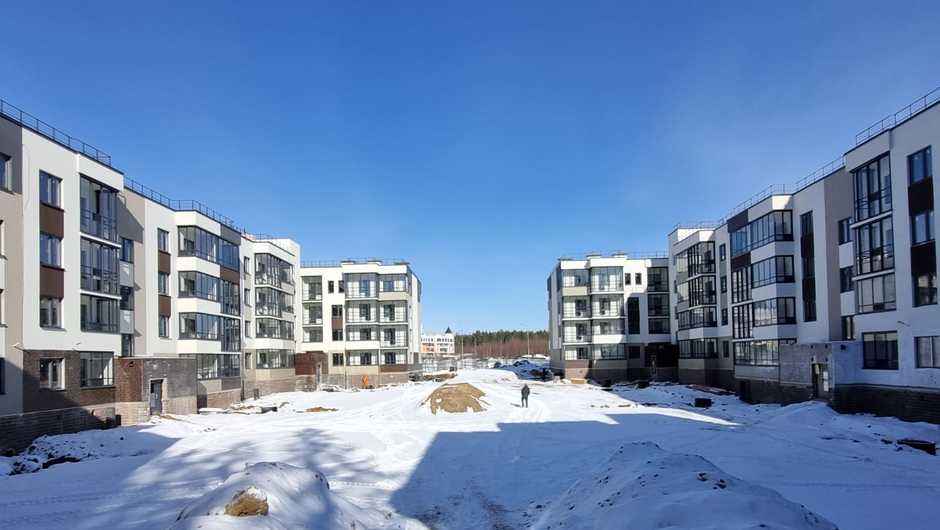

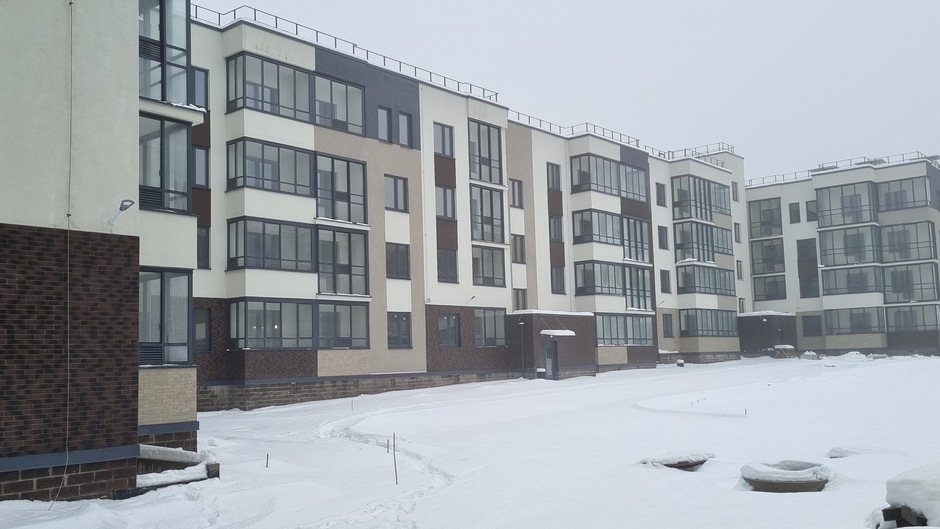

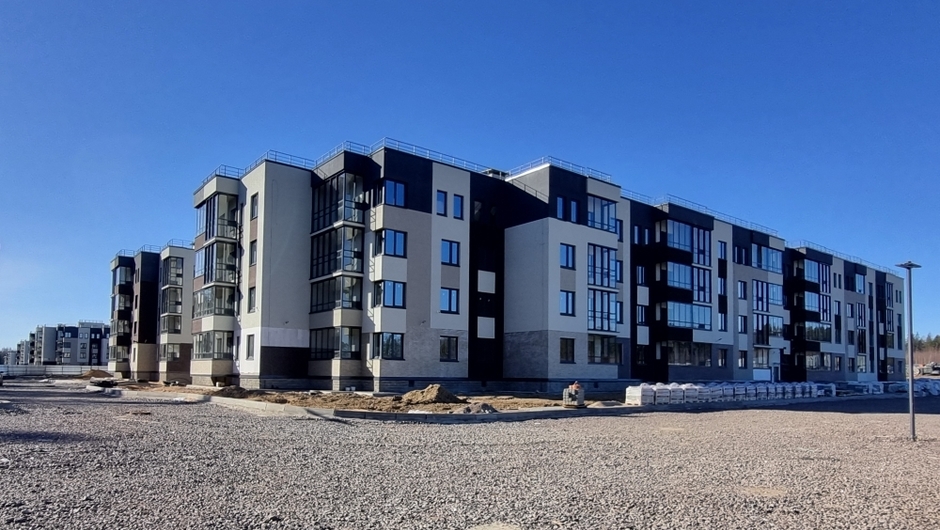

Публикуем очередной отчет о ходе строительства:

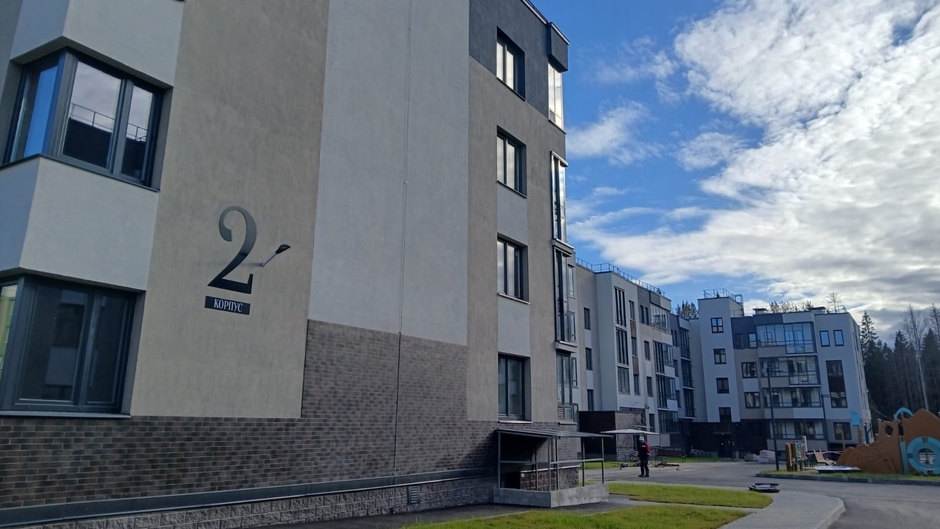

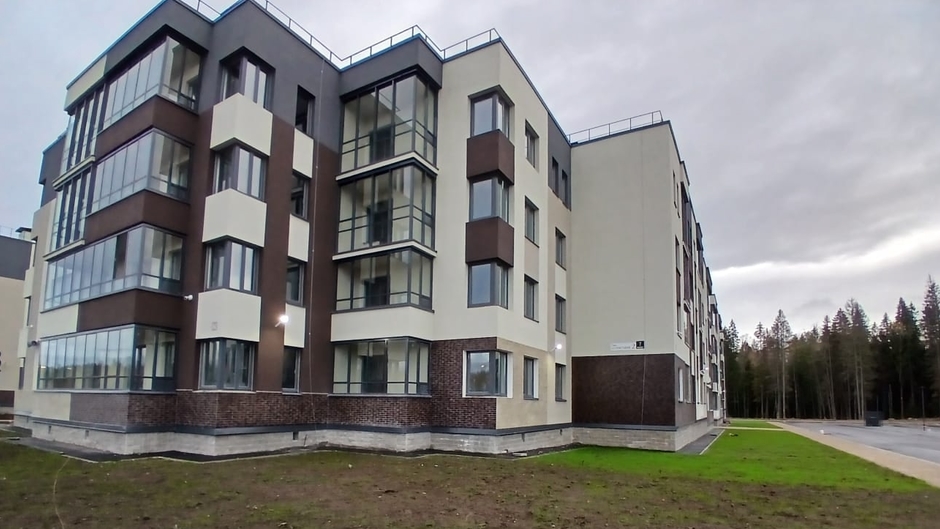

Корпуса 1 и 2

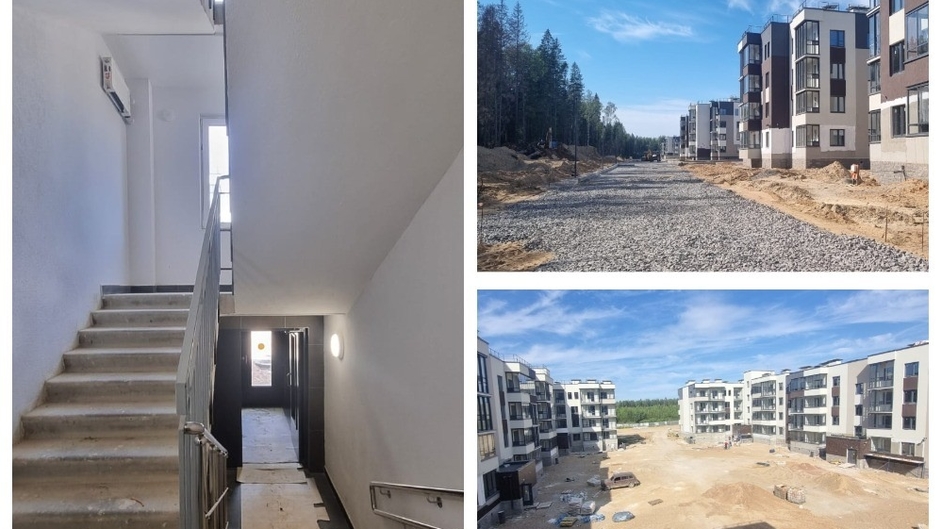

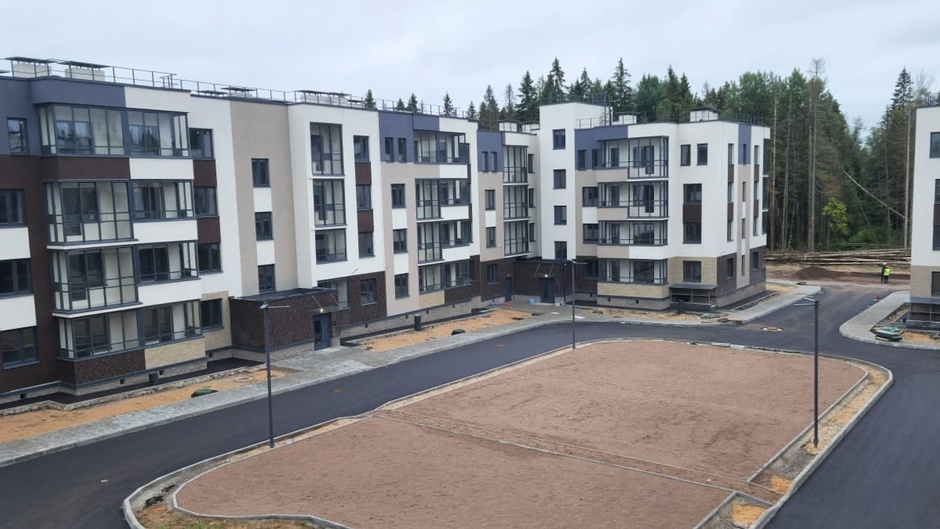

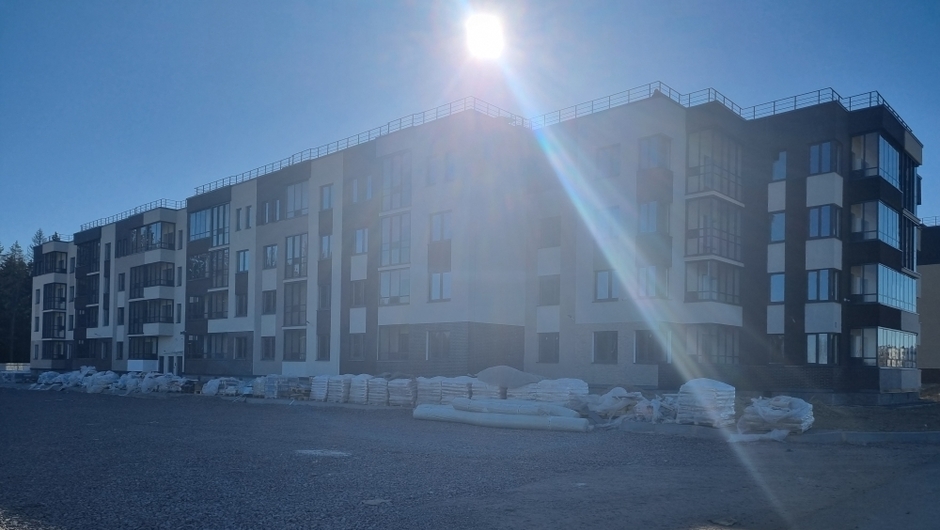

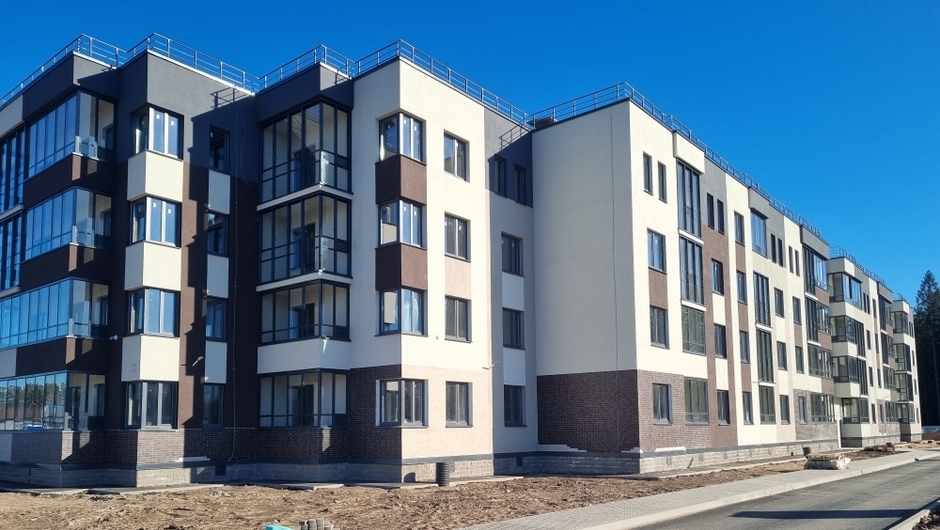

Выполнены все основные виды общестроительных работ.

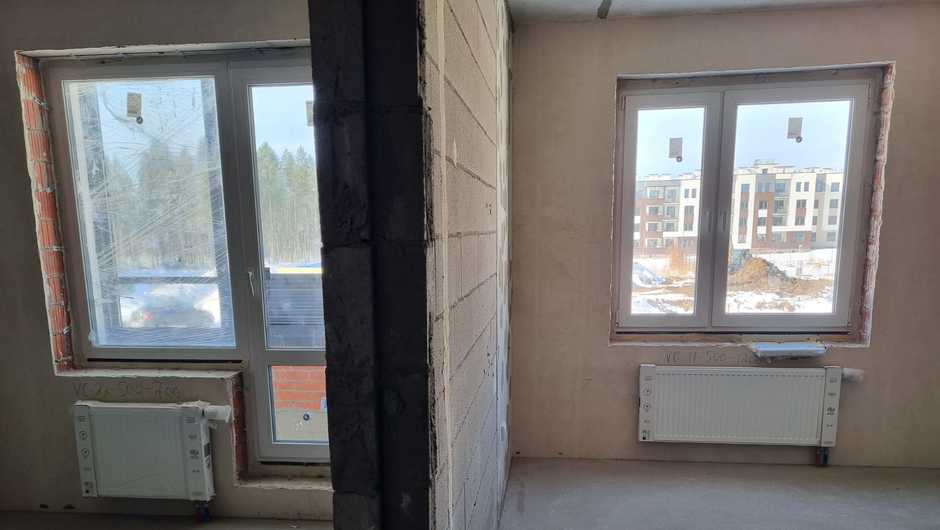

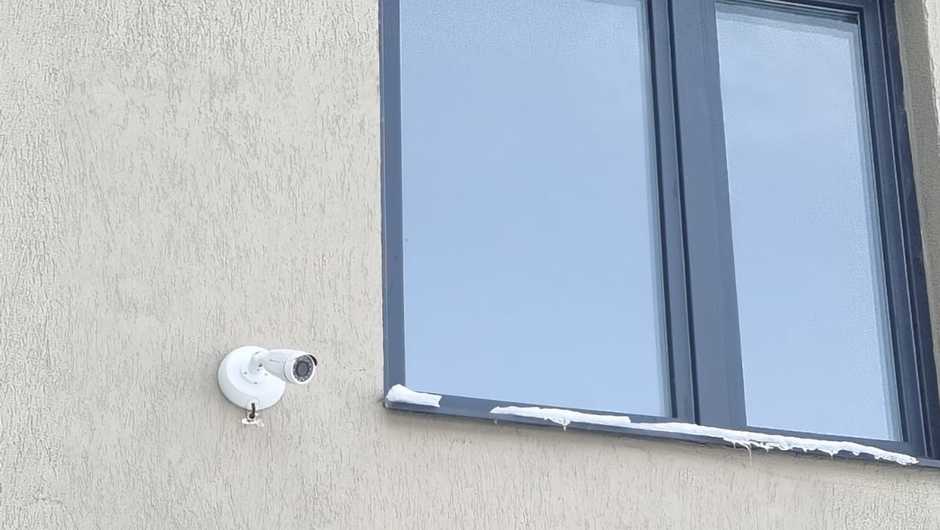

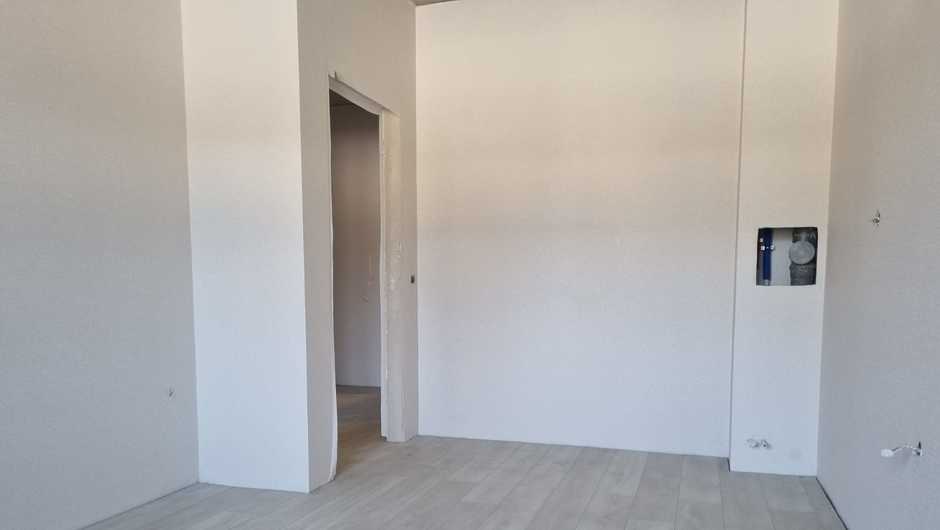

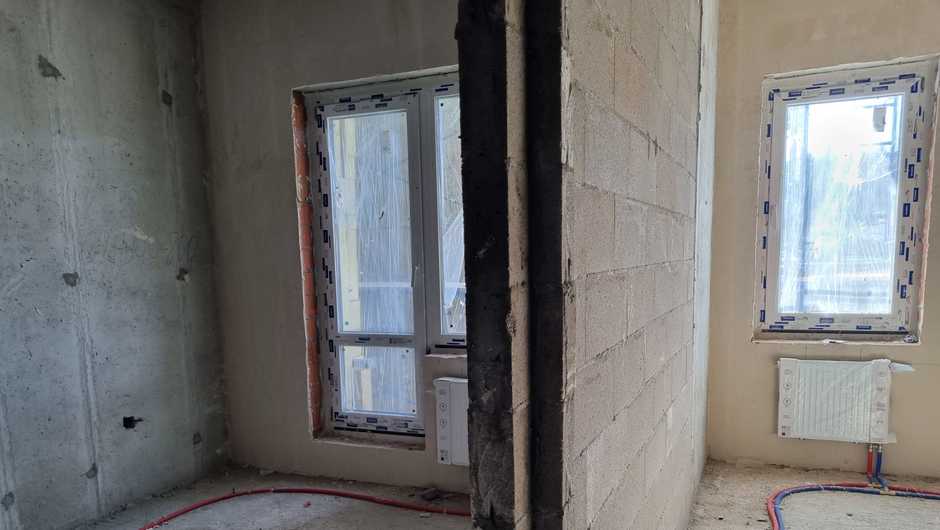

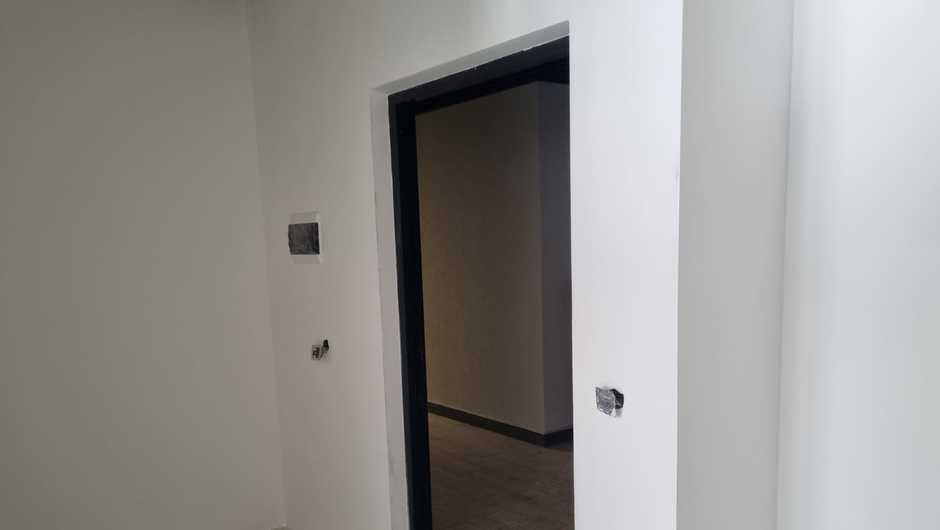

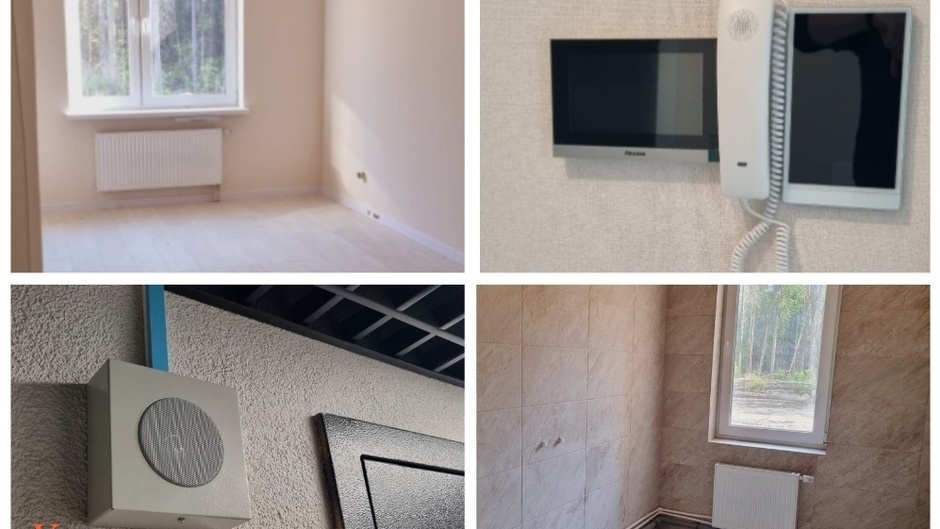

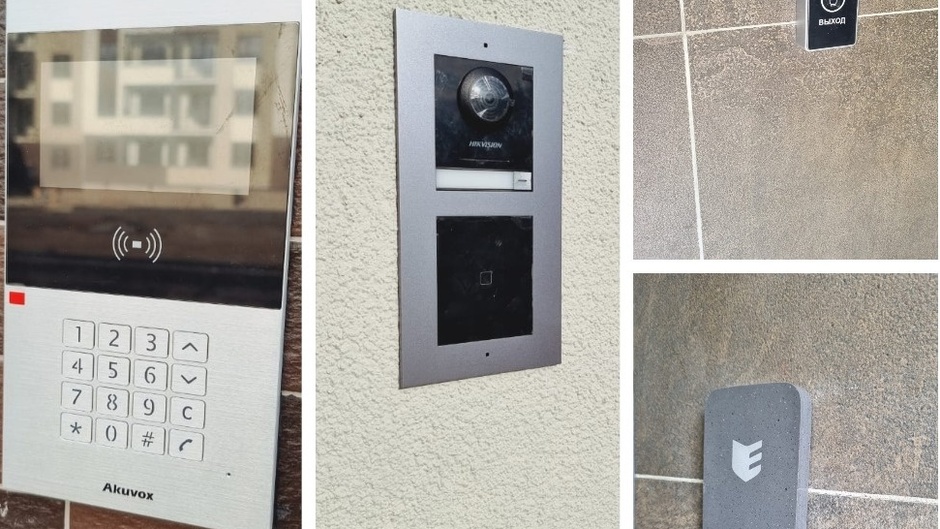

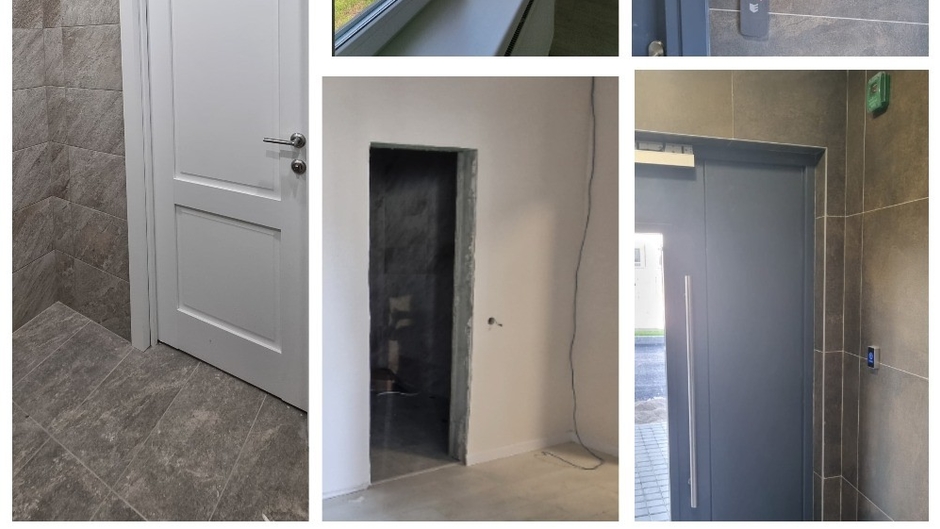

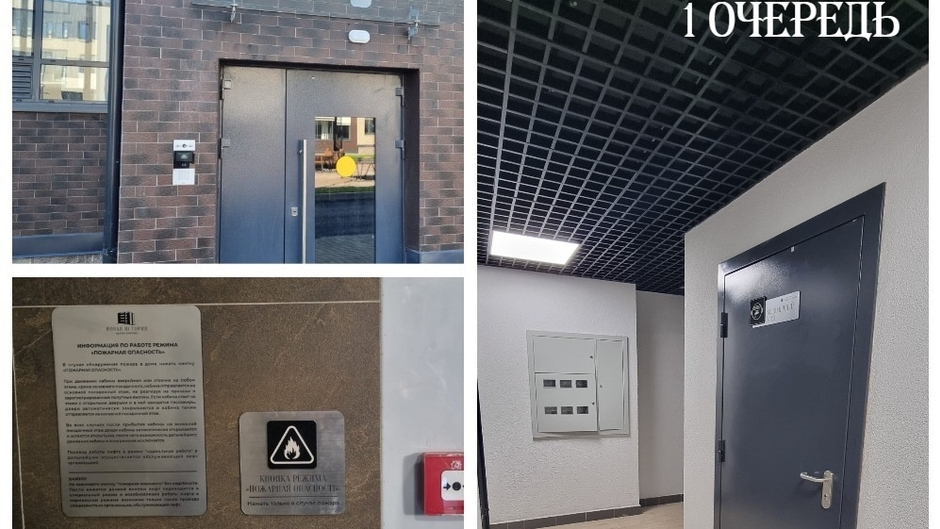

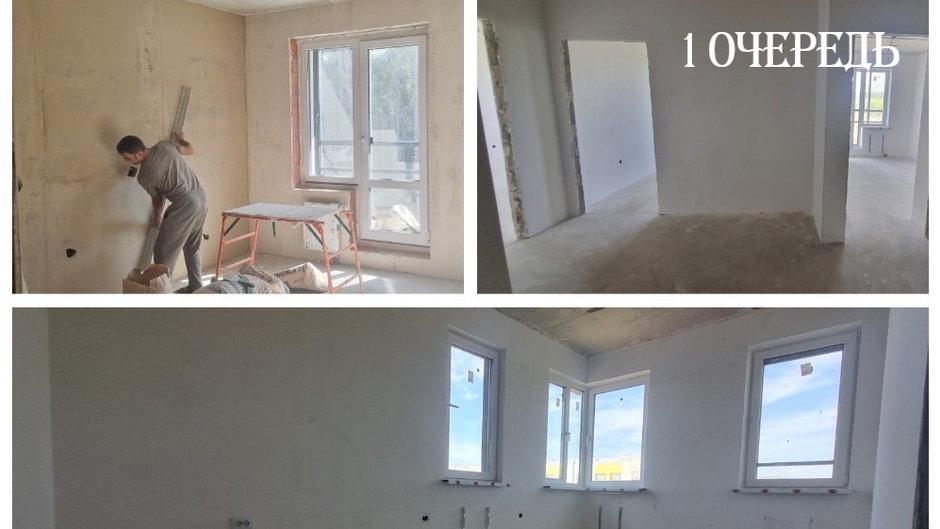

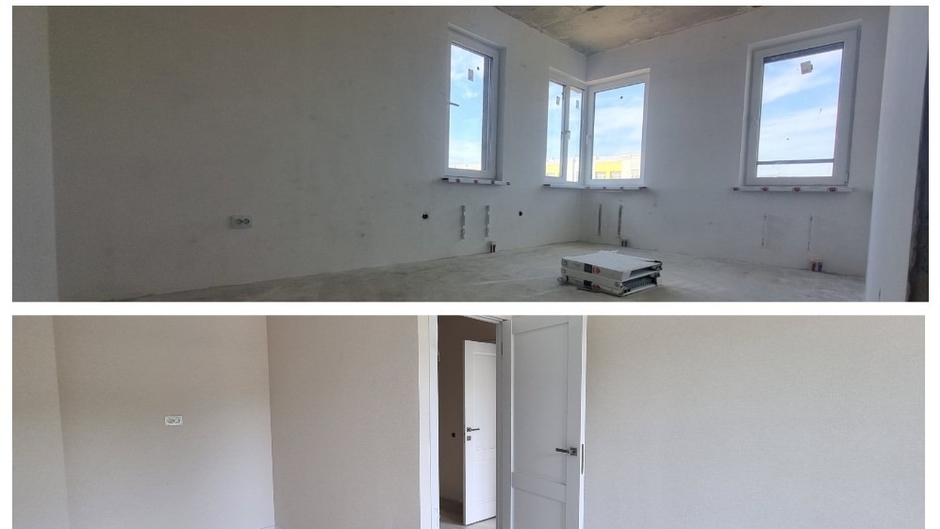

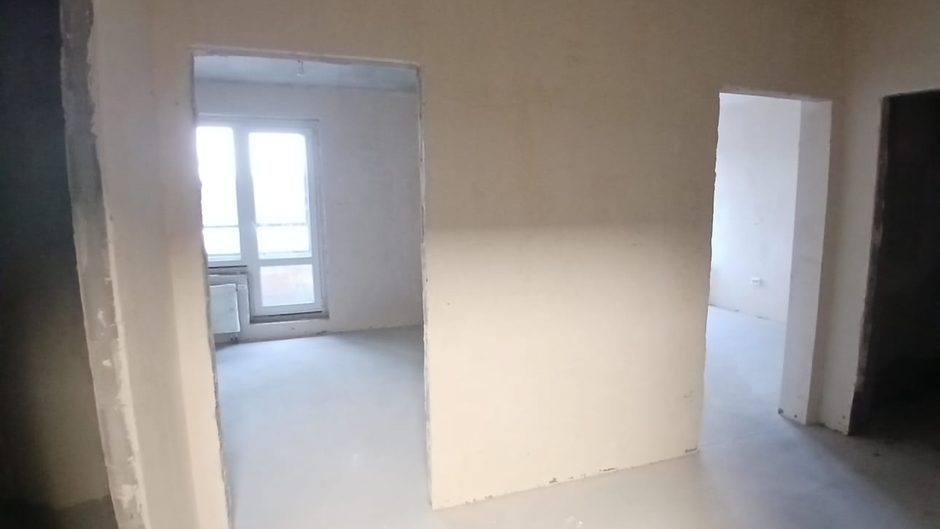

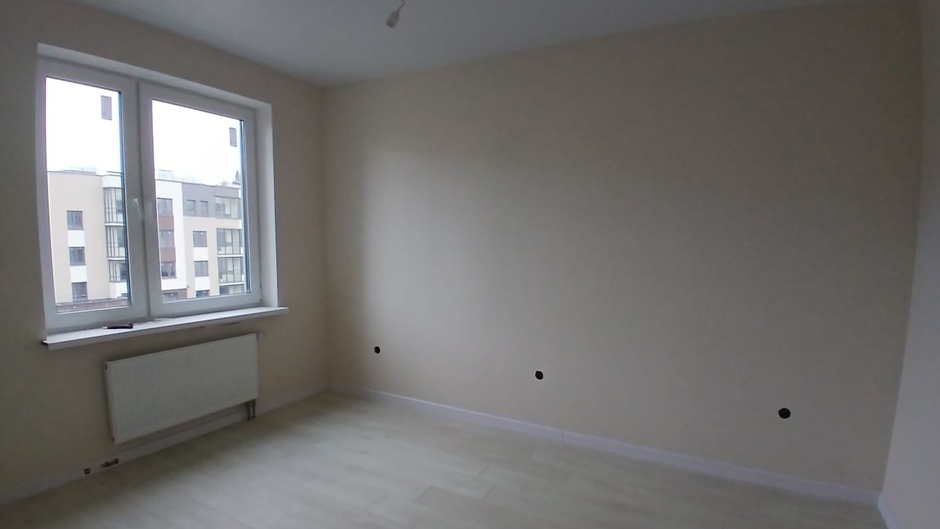

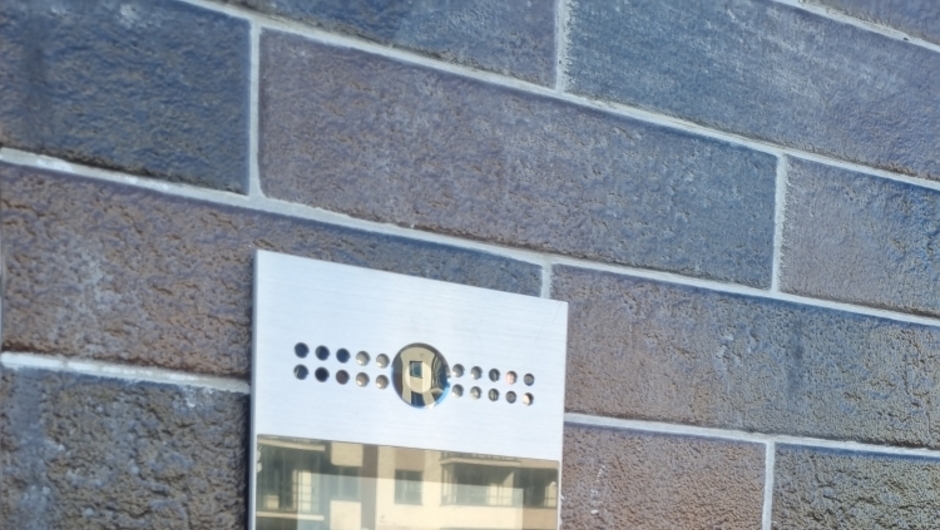

Ведутся работы по предчистовой отделке квартир и монтаж слаботочных систем (интернет, видеонаблюдение, домофония).

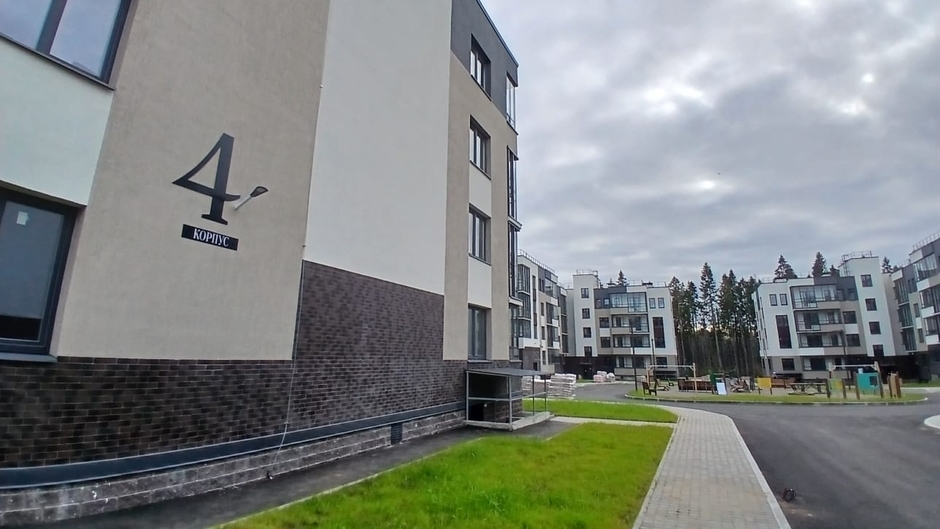

Корпуса 3 и 4
Выполнены все основные виды общестроительных работ.

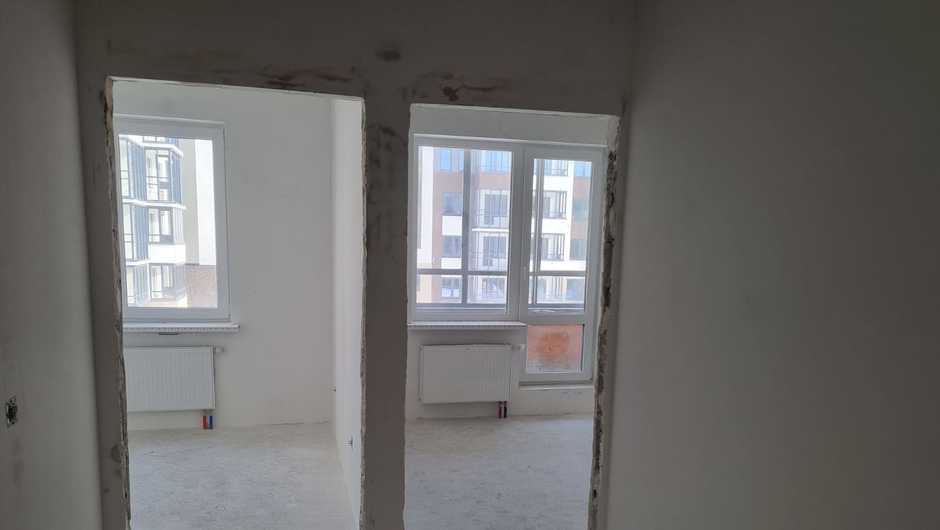

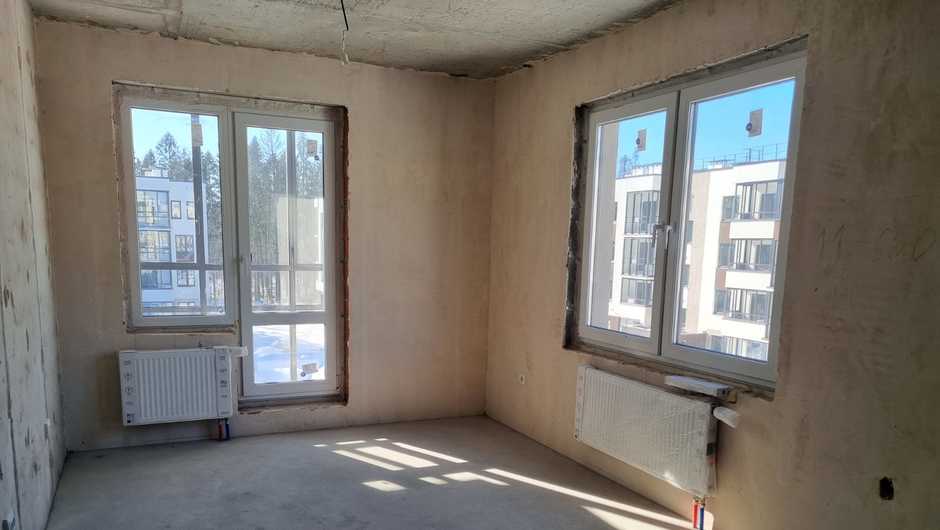

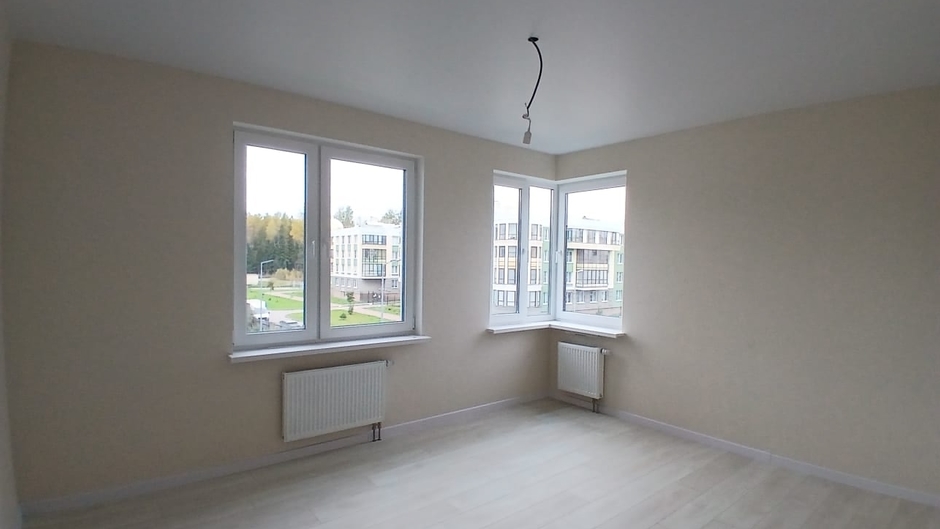

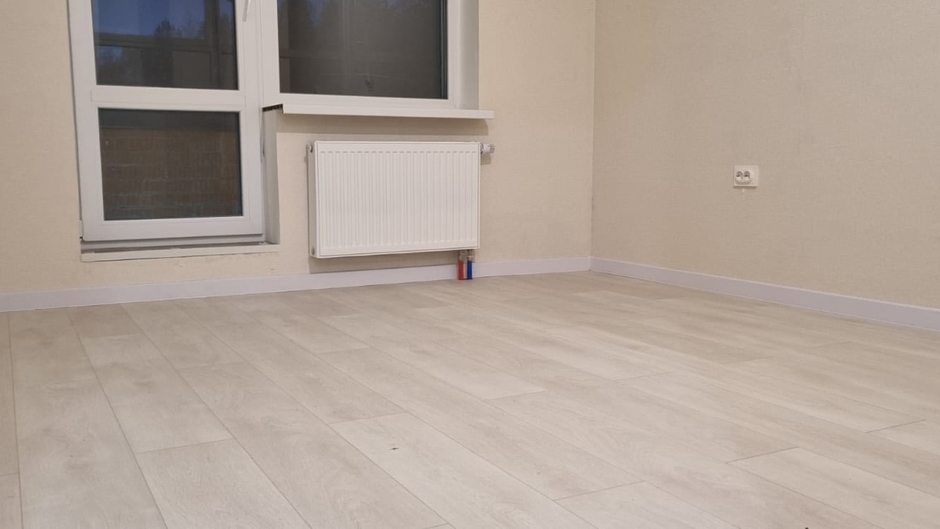

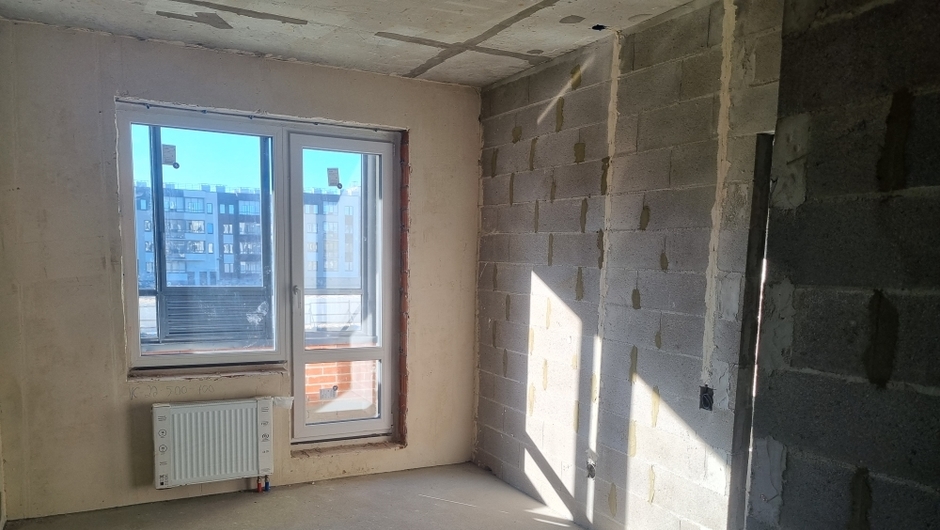

Ведутся работы по предчистовой отделке квартир.

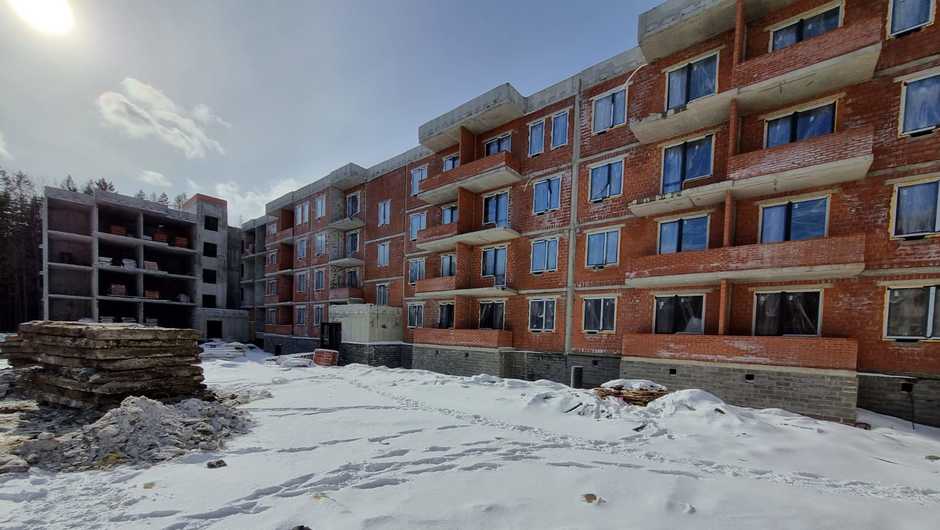

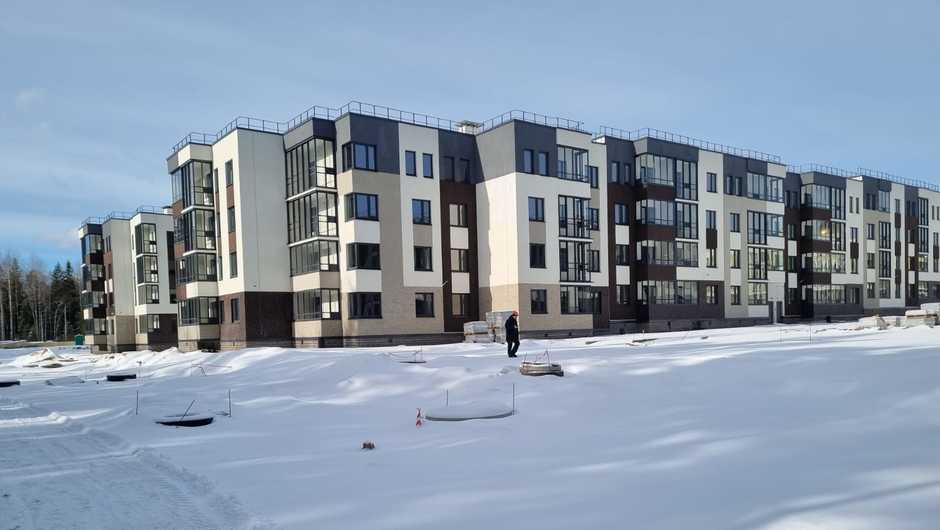

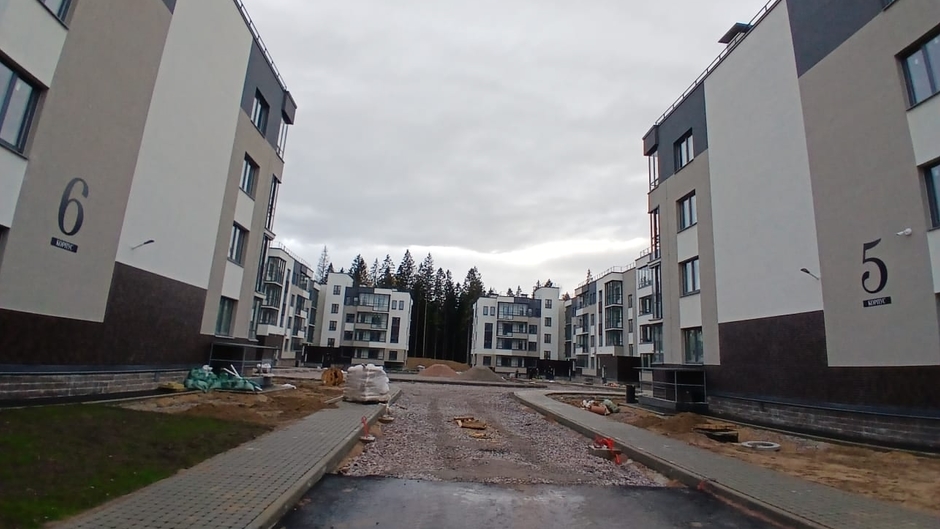

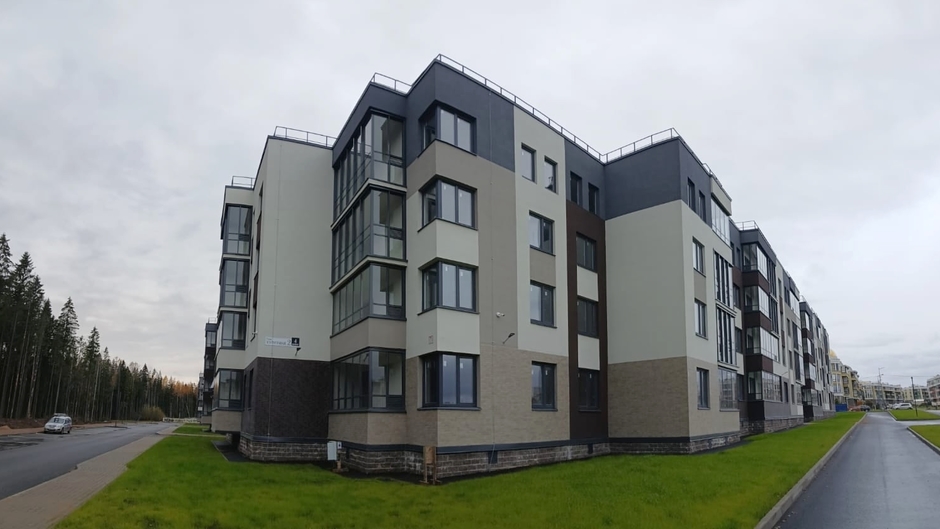

Корпуса 5 и 6

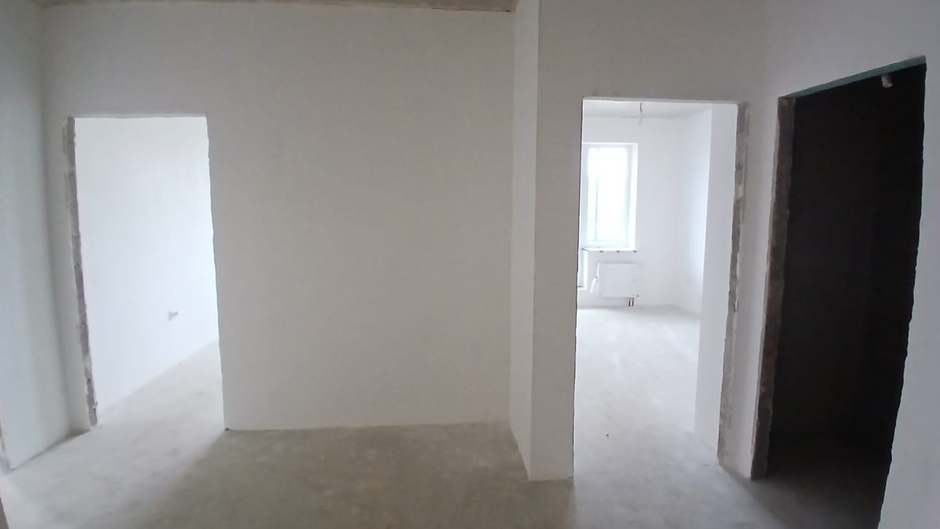

Выполнены все основные виды общестроительных работ.

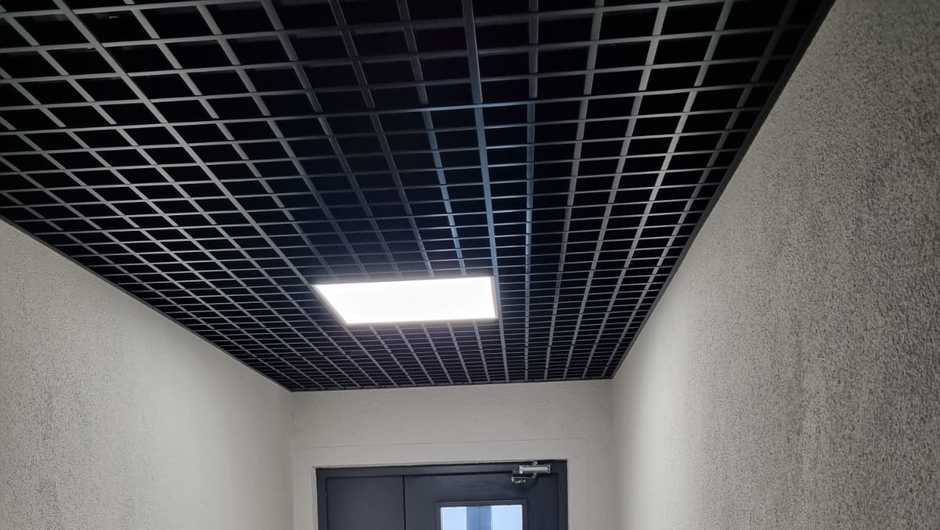

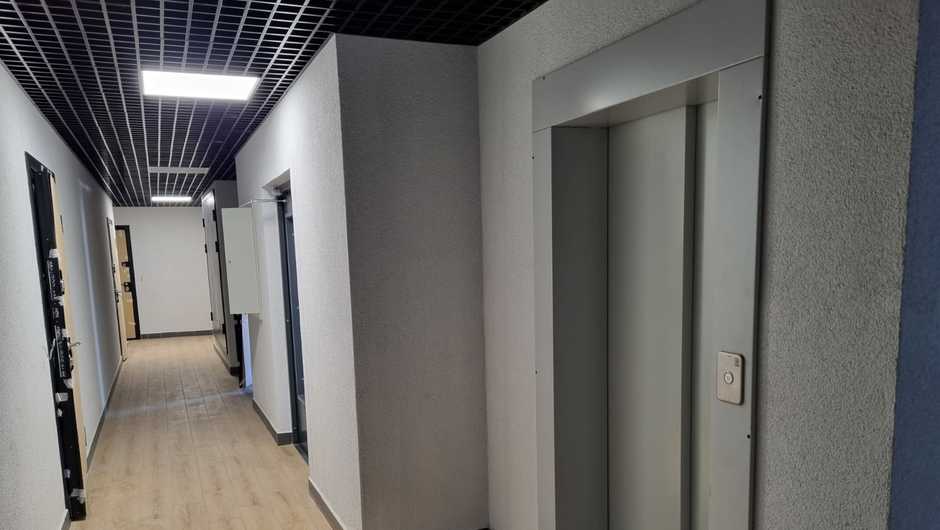

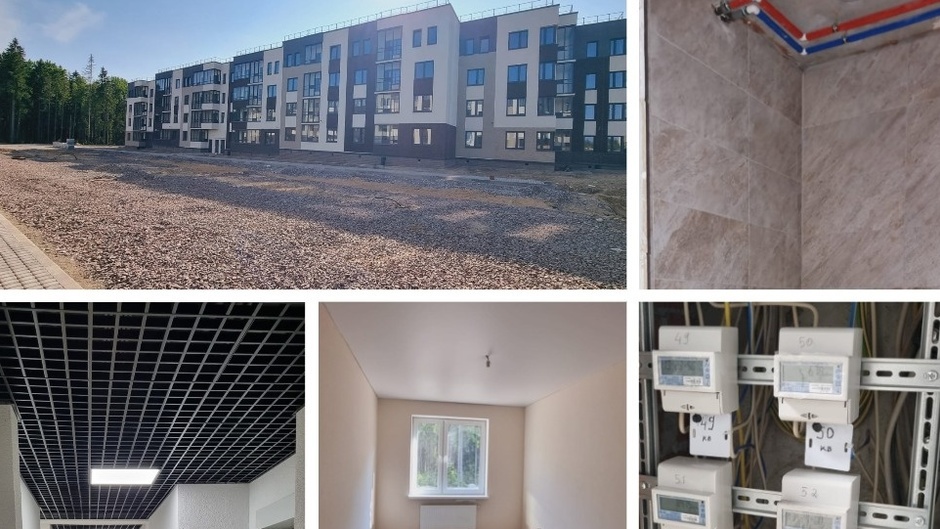

Ведутся работы по монтажу входных дверей, отделке МОП. Завершается монтаж лифтового оборудования.

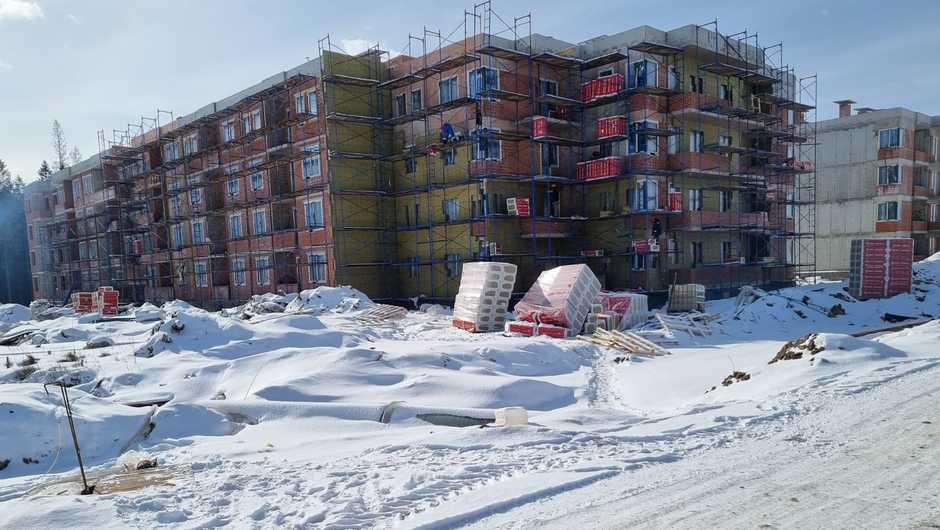

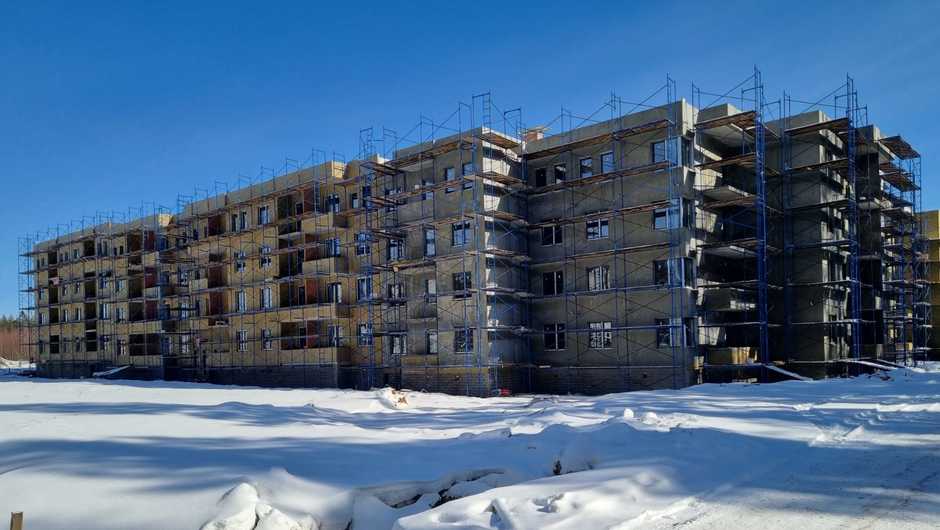

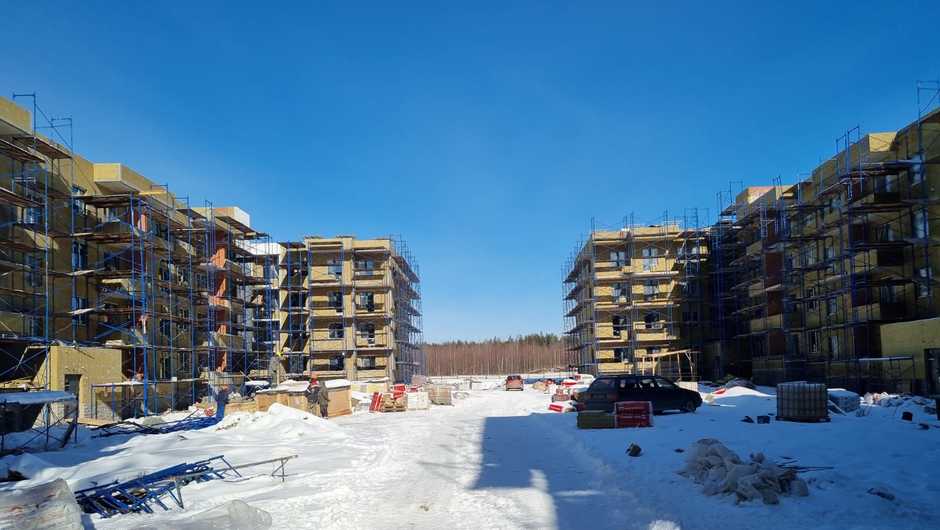

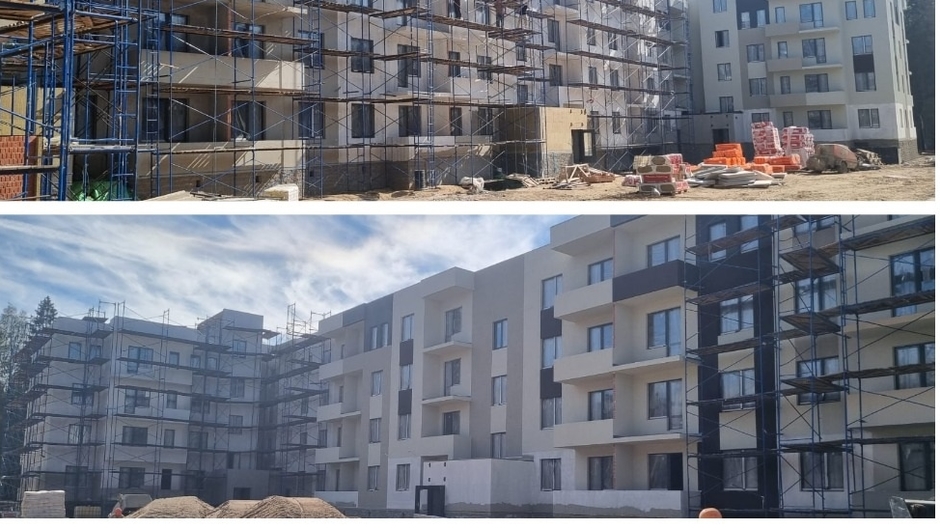

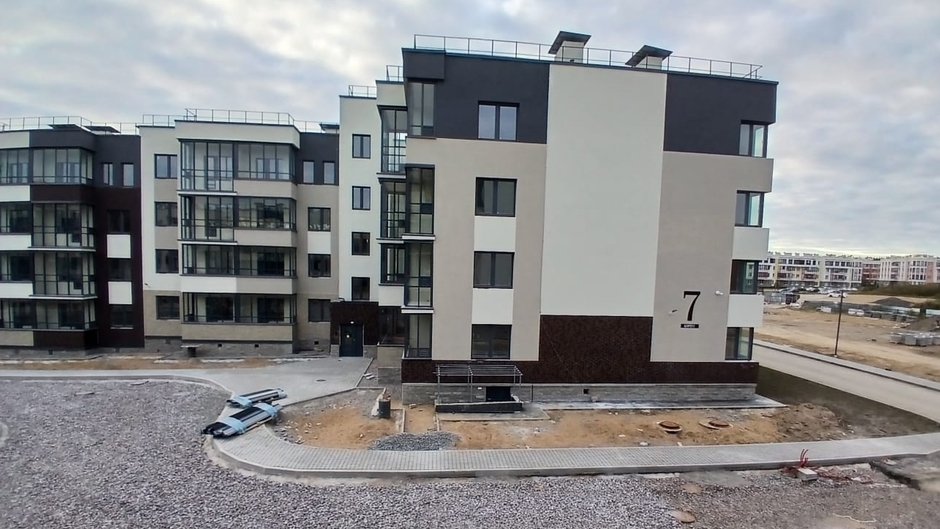

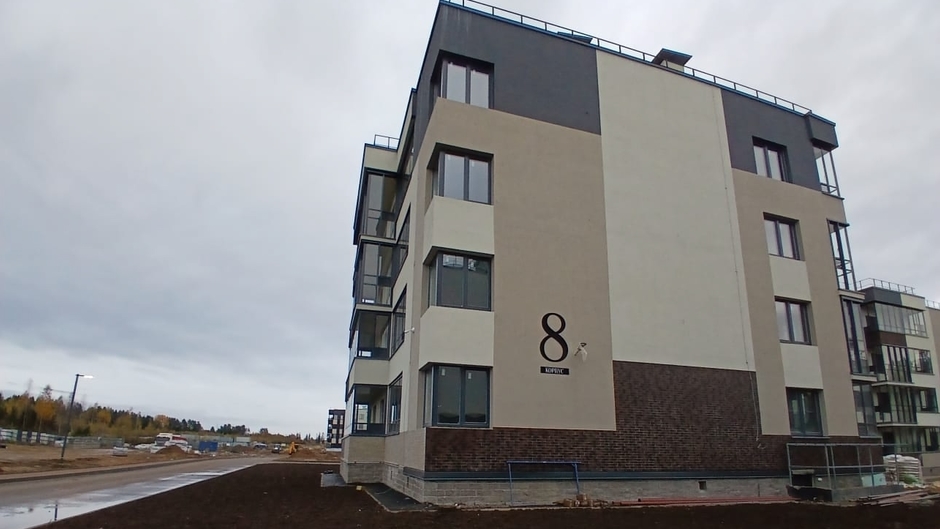

Корпуса 7 и 8

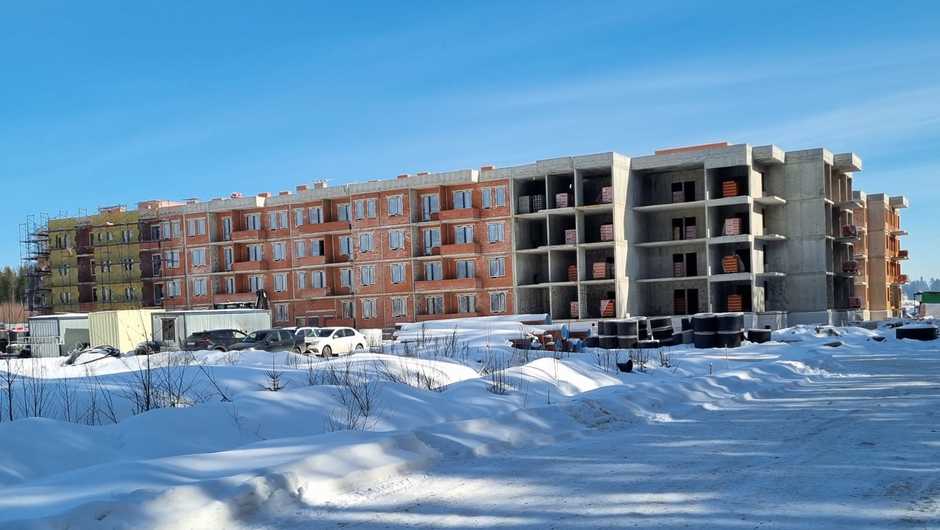

Выполнены работы по:
- устройству монолитного каркаса надземной части;

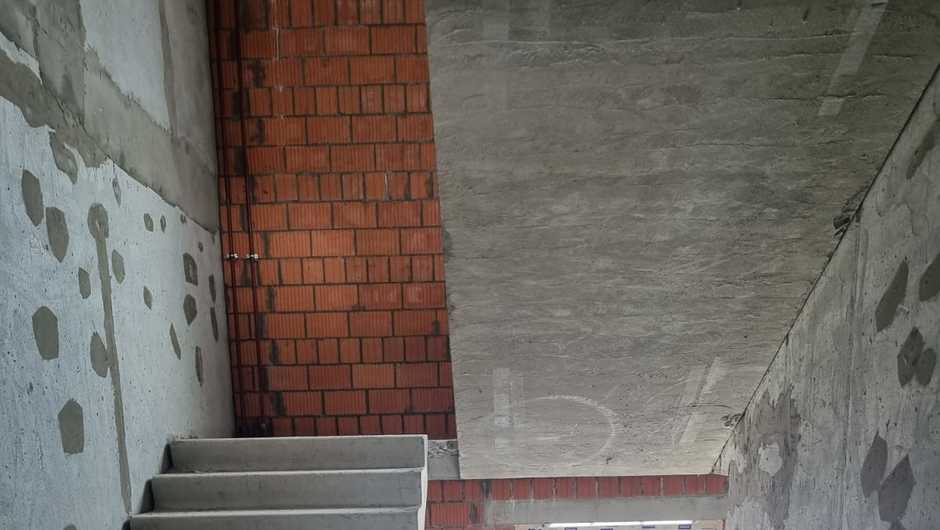

- кирпичной кладке наружных стен;

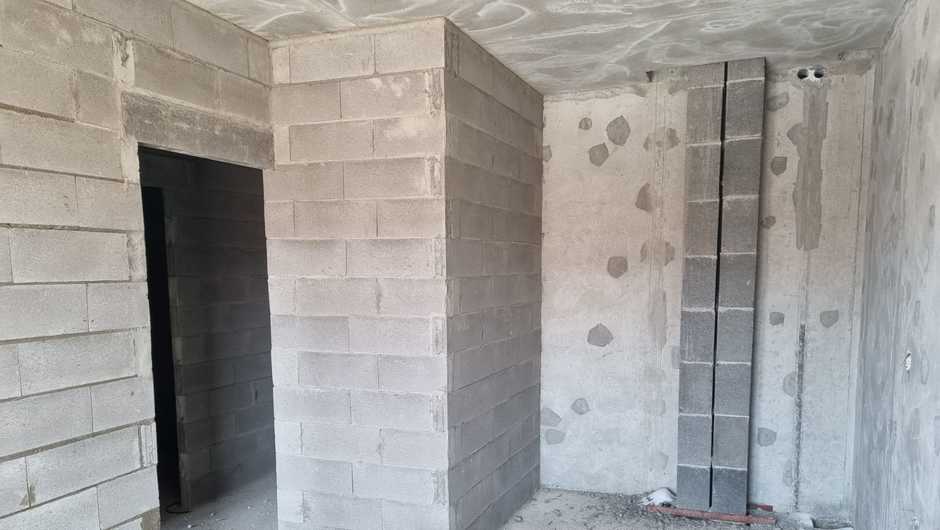

- монтажу межкомнатных перегородок.

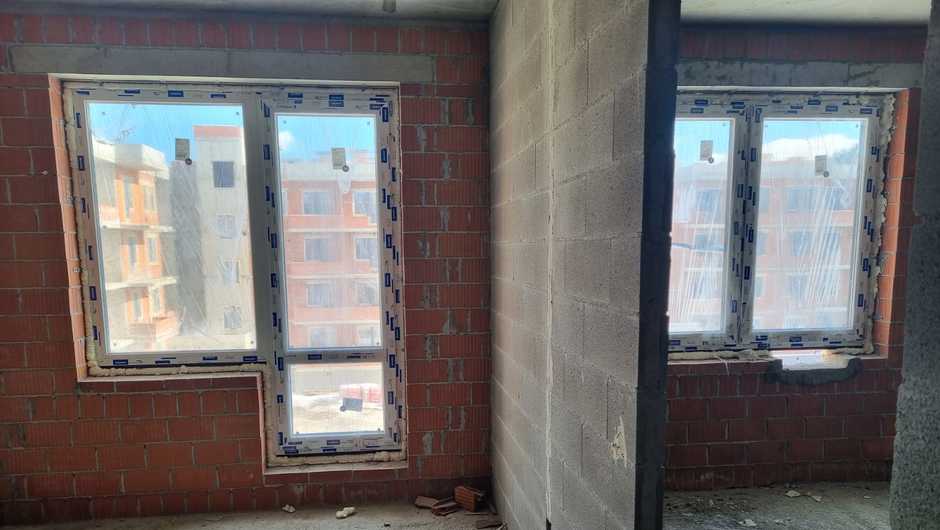

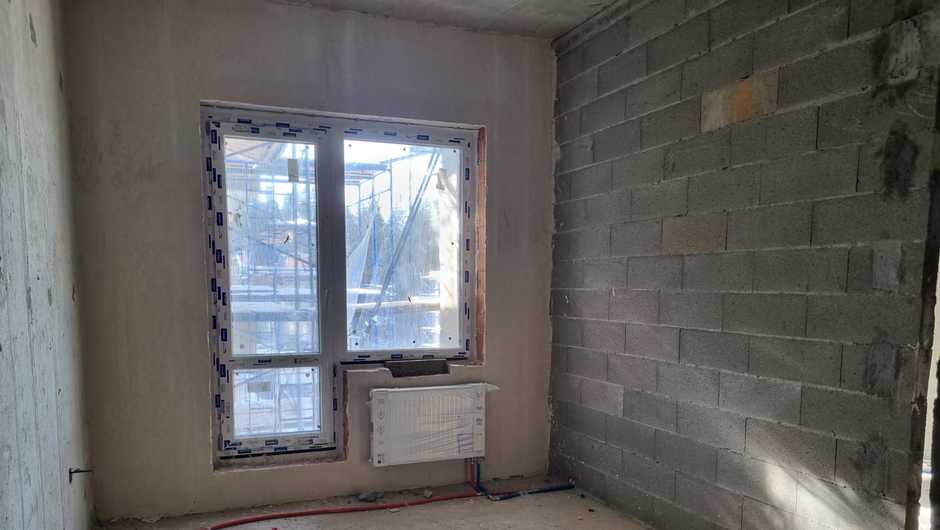

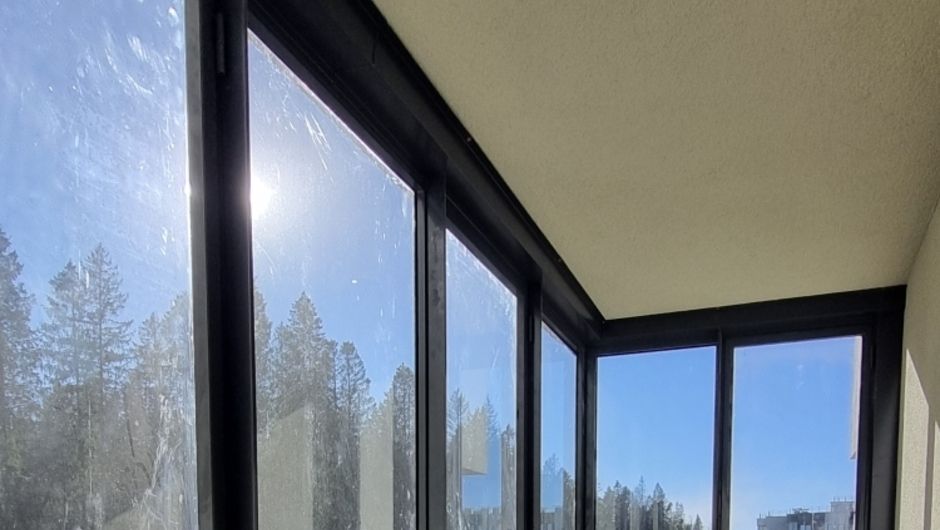

- монтажу оконных изделий;

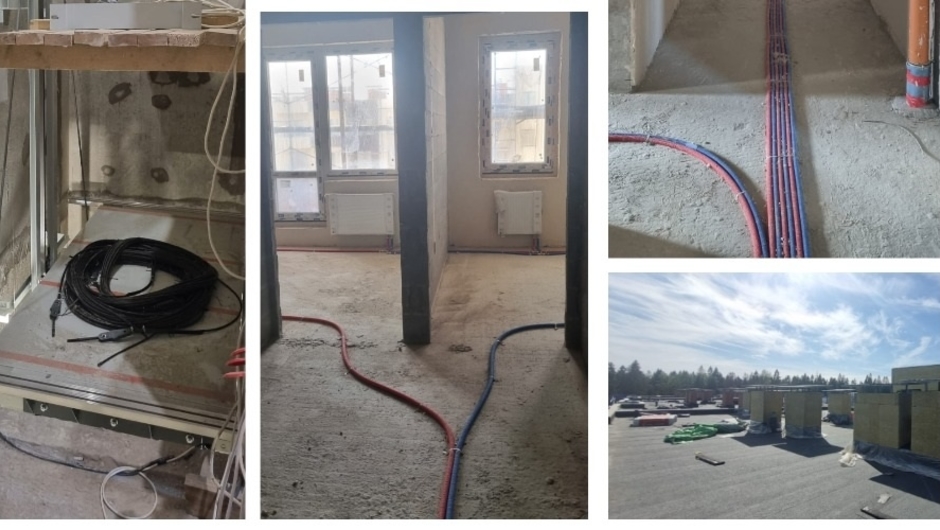

Ведутся работы по:

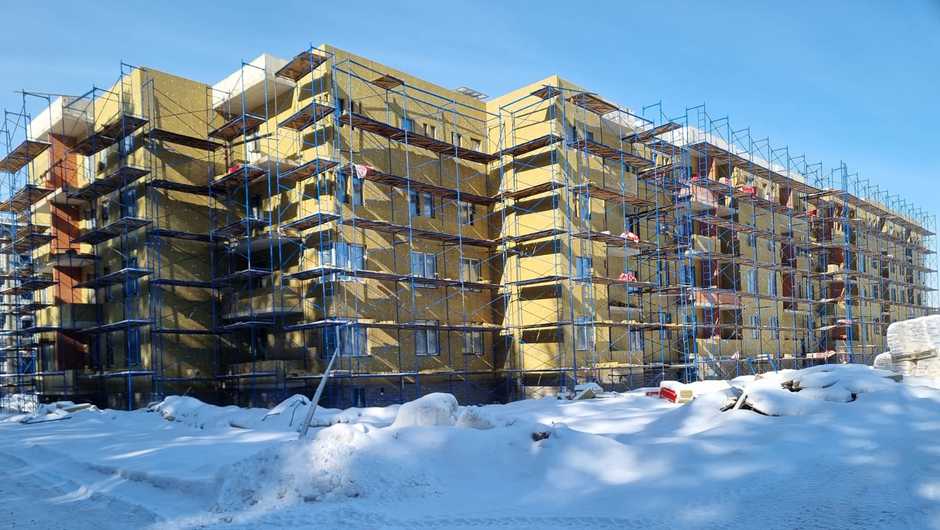

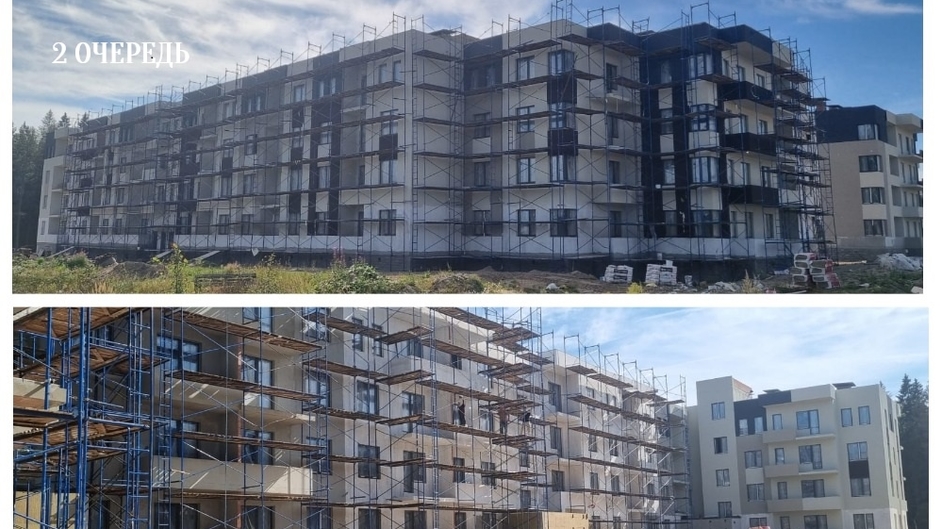

- устройству фасада (монтаж утеплителя)

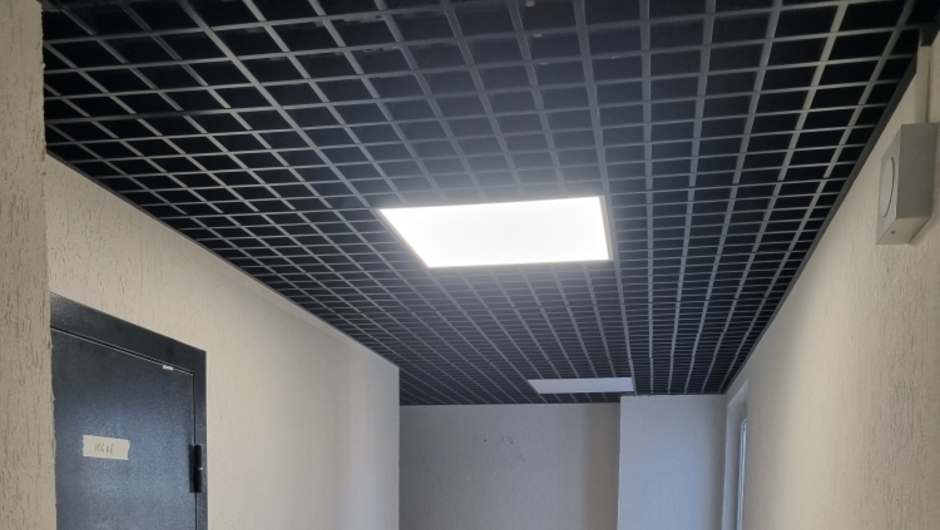

- отделке МОП;
- внутренней инженерной разводке коммуникаций;
- начаты работы по монтажу лифтового оборудования.

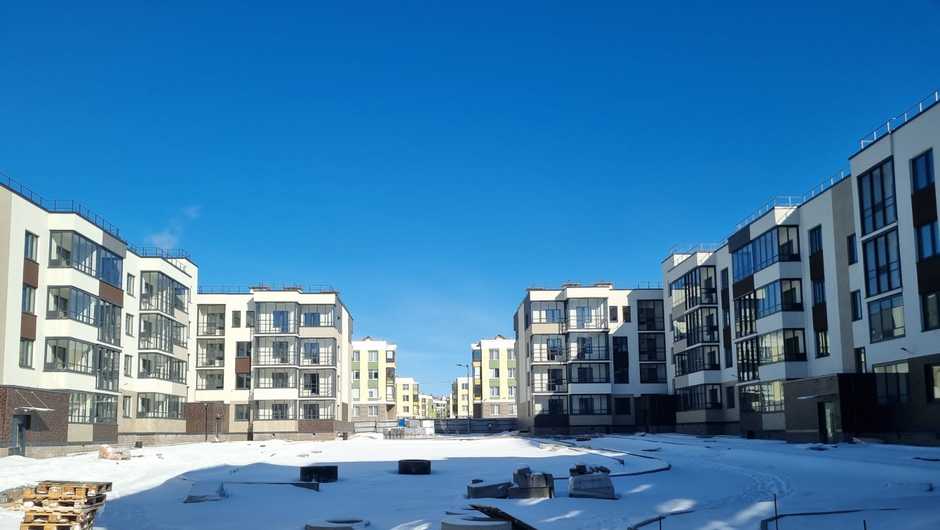

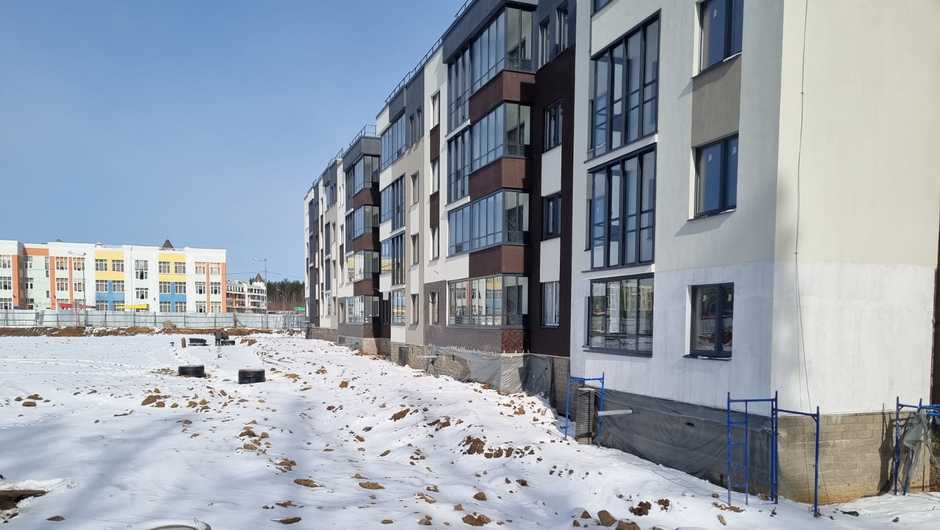

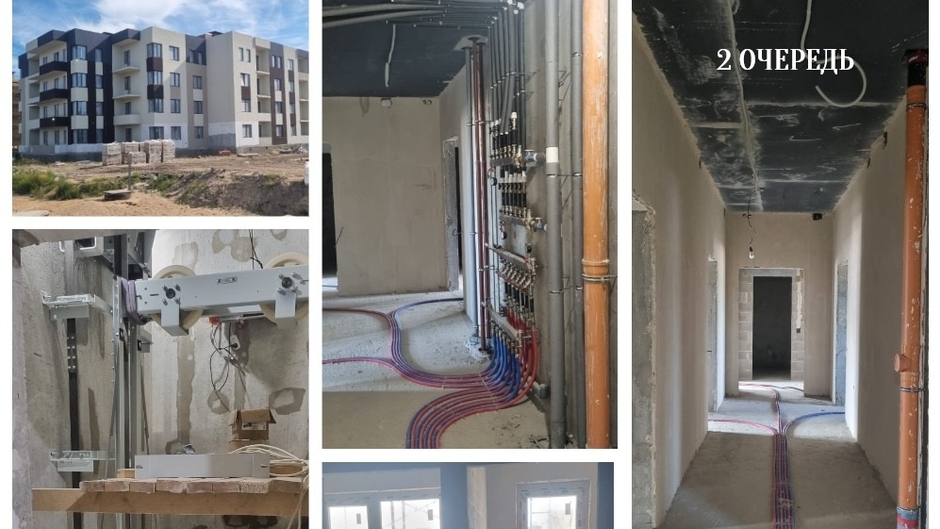

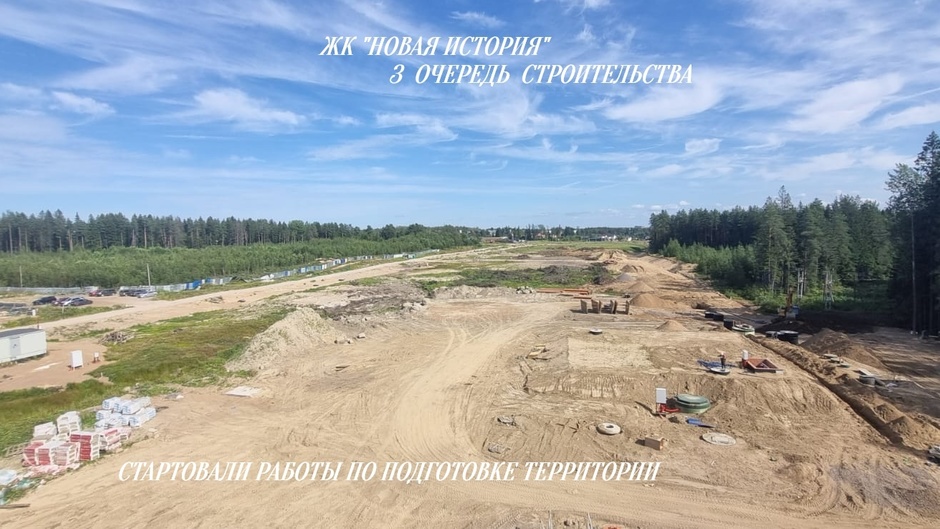

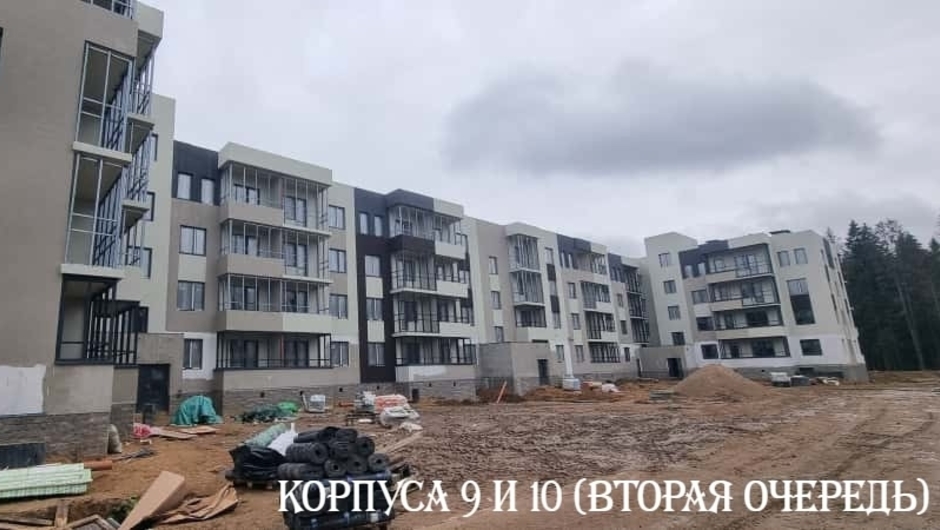

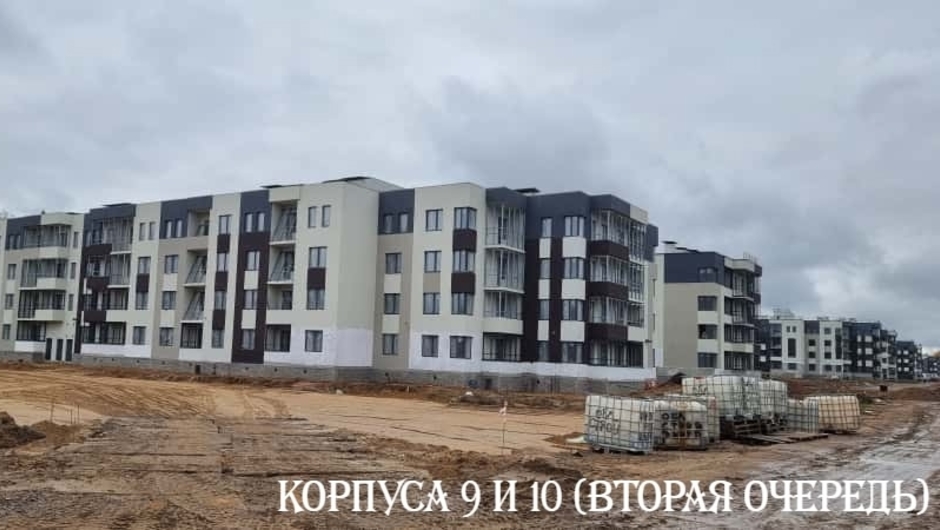

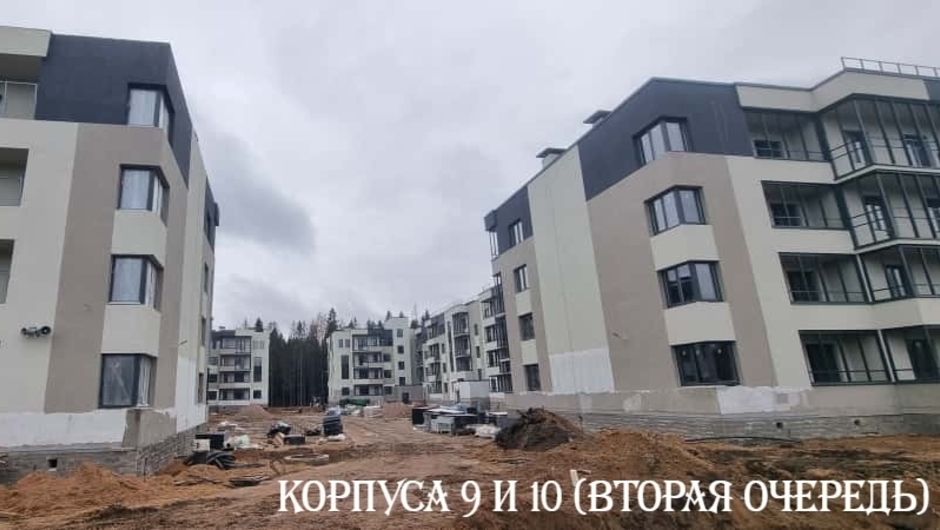

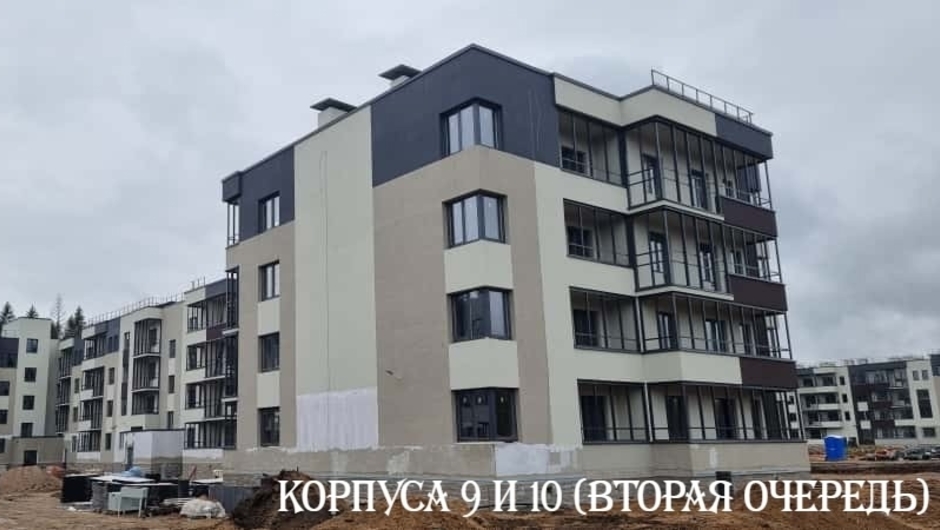

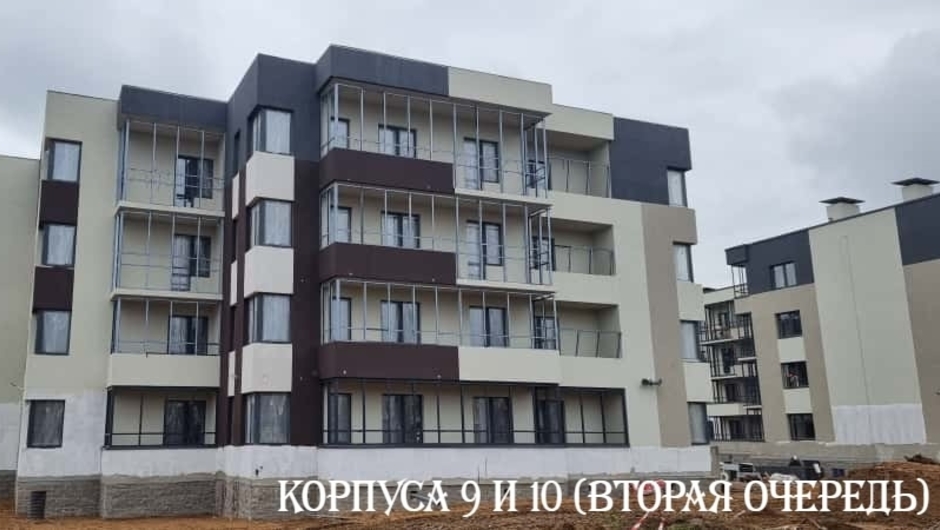

2 очередь (корпуса 9 и 10)

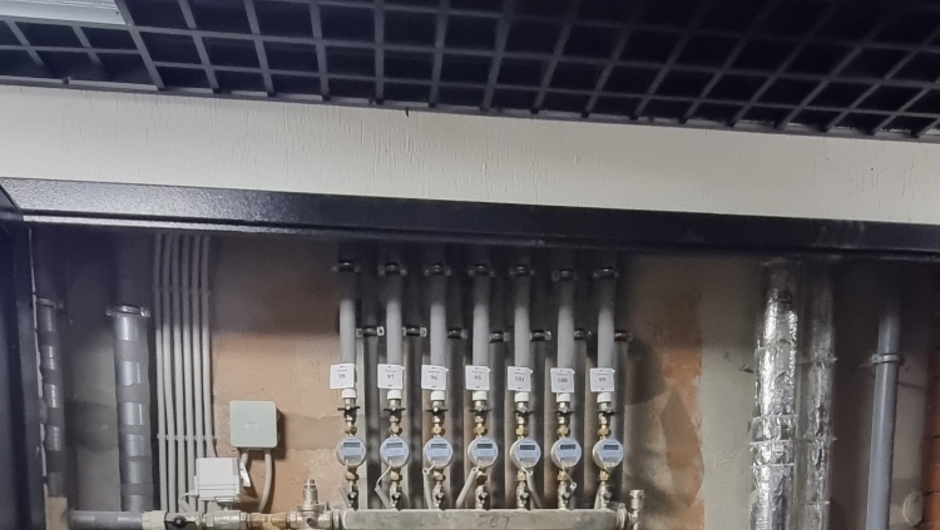

Завершены работы по устройству монолитных конструкций. Завершаются работы по кирпичной кладке наружных и внутренних стен. Ведутся работы по установке оконных изделий и разводке внутренних инженерных систем. Смонтированы индивидуальные тепловые узлы (ИТП).
Наружные инженерные сети и благоустройство.

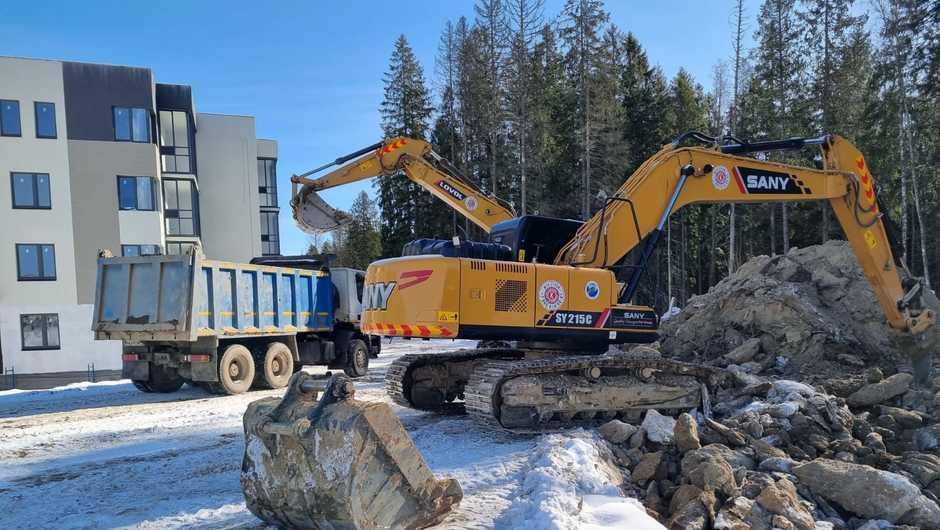

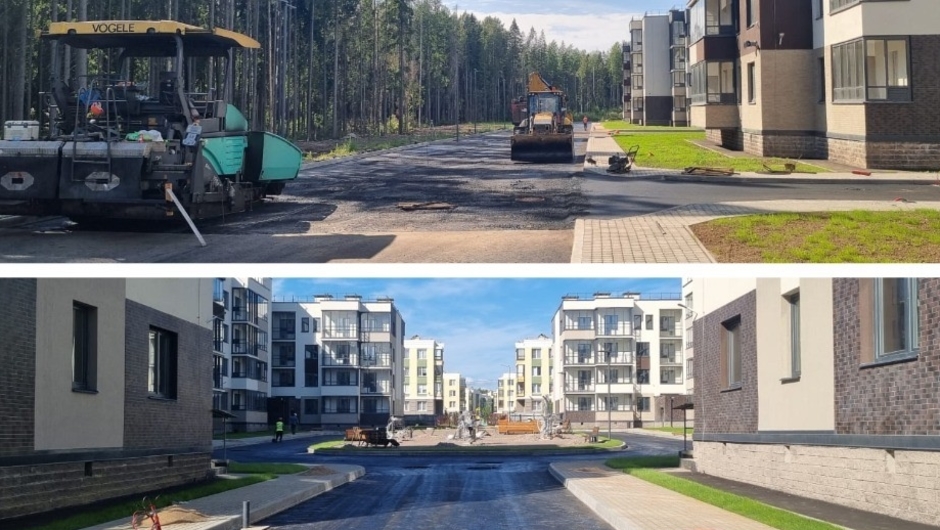

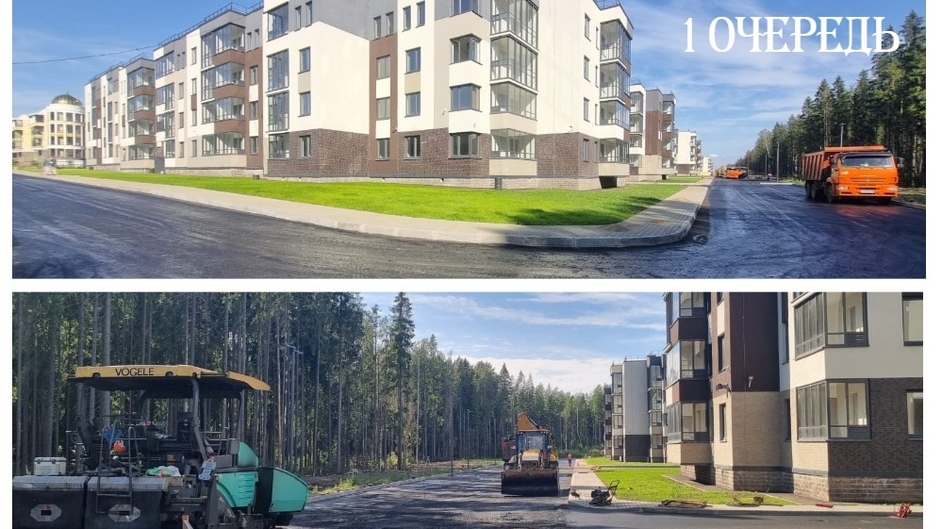

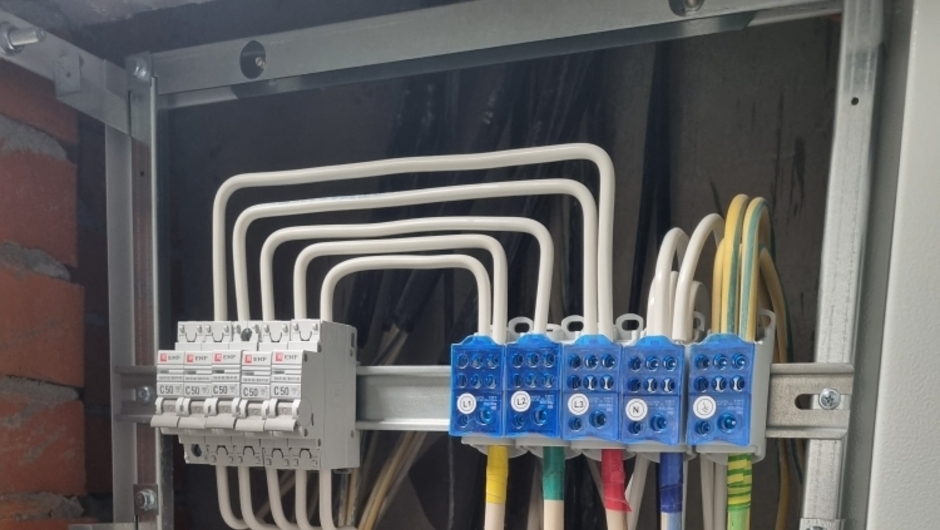

Сети теплоснабжения выполнены в полном объеме. Завершаются работы по сетям электроснабжения. Первые 4 корпуса подключены по постоянной схеме электроснабжения. Продолжаются работы прокладке наружных сетей водоснабжения, водоотведения и монтаж оборудования для них.

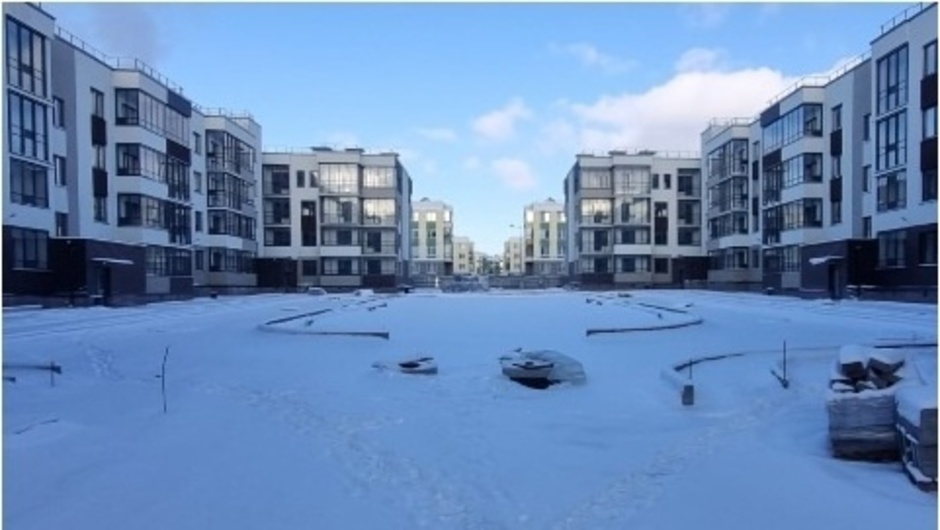

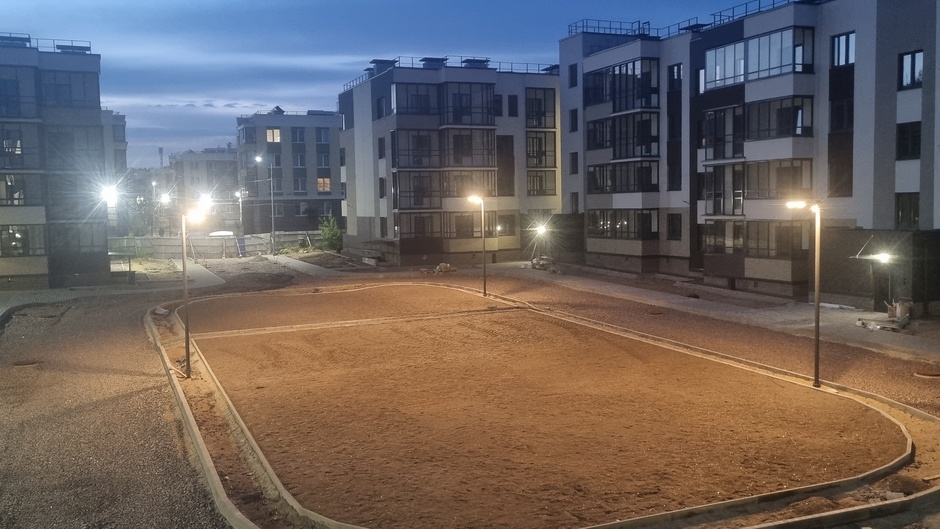

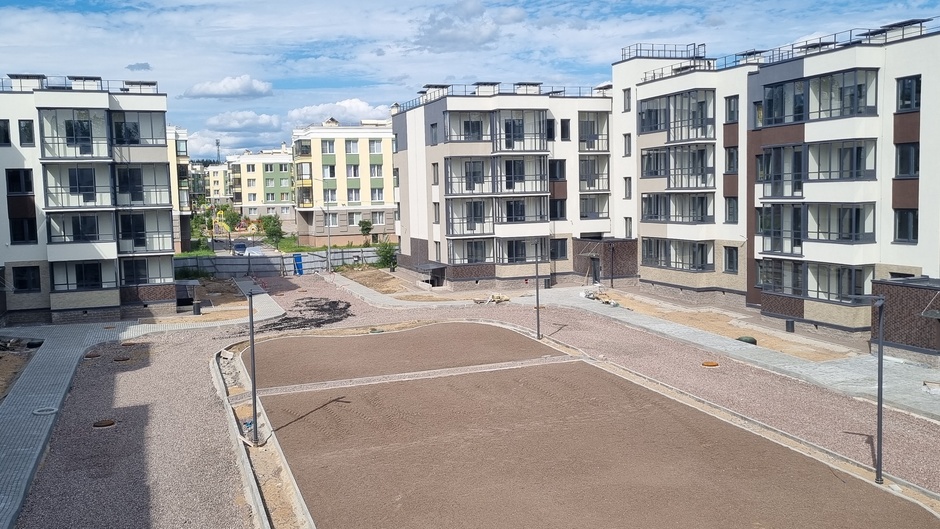

Частично выполнены работы по благоустройству территории. Основная часть работ приостановлена на зимний период. В настоящее время ведутся только работы по приведению уровня земли к проектным отметкам.
